Cantiere di Polcevera - Finestra di innesto
Cantiere operativo

Descrizione generale del cantiere
Stato avanzamento 96.5%
dati aggiornati a settembre 2022

Il cantiere Polcevera è situato nel comune di Ceranesi (GE) e si innesta all'interno di un contesto fortemente urbanizzato, da cui è stata realizzata la finestra Polcevera (eseguita con scavo meccanizzato con la TBM Giulia).

Al termine della finestra si trova il camerone di Innesto, utilizzato come "punto intermedio" da cui eseguire lo scavo delle gallerie di linea, con la conseguente notevole riduzione dei tempi per la realizzazione dell'opera. Le attività di scavo vengono realizzate sia con metodo meccanizzato con TBM-EPB doppio scudata (per la Finestra) sia con metodo Tradizionale (per le Gallerie di linea principale).

Visto il contesto fortemente urbanizzato ed i ridotti spazi a disposizione, il cantiere è stato realizzato su 3 livelli, ottimizzando la distribuzione degli impianti di cantiere.

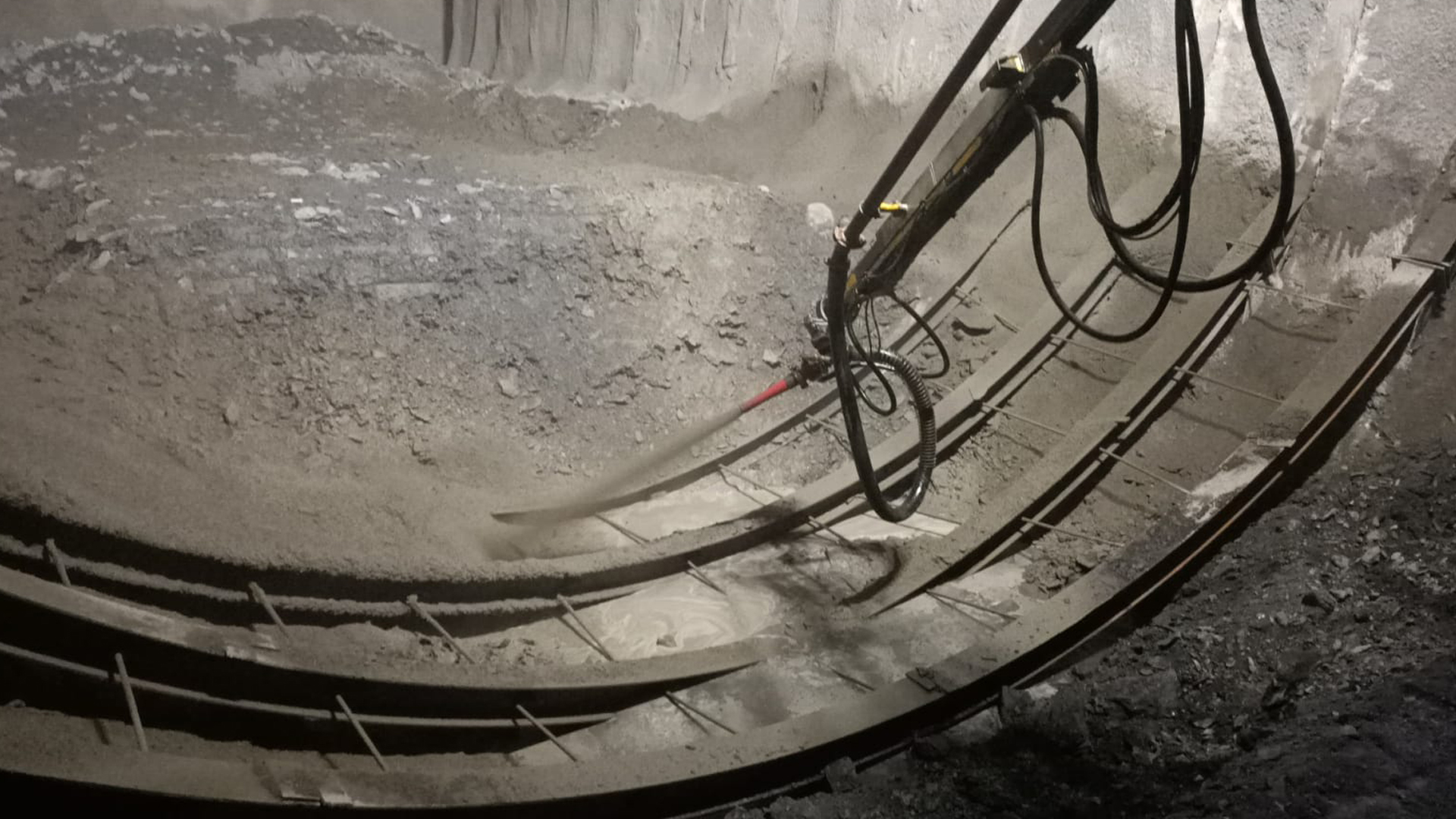

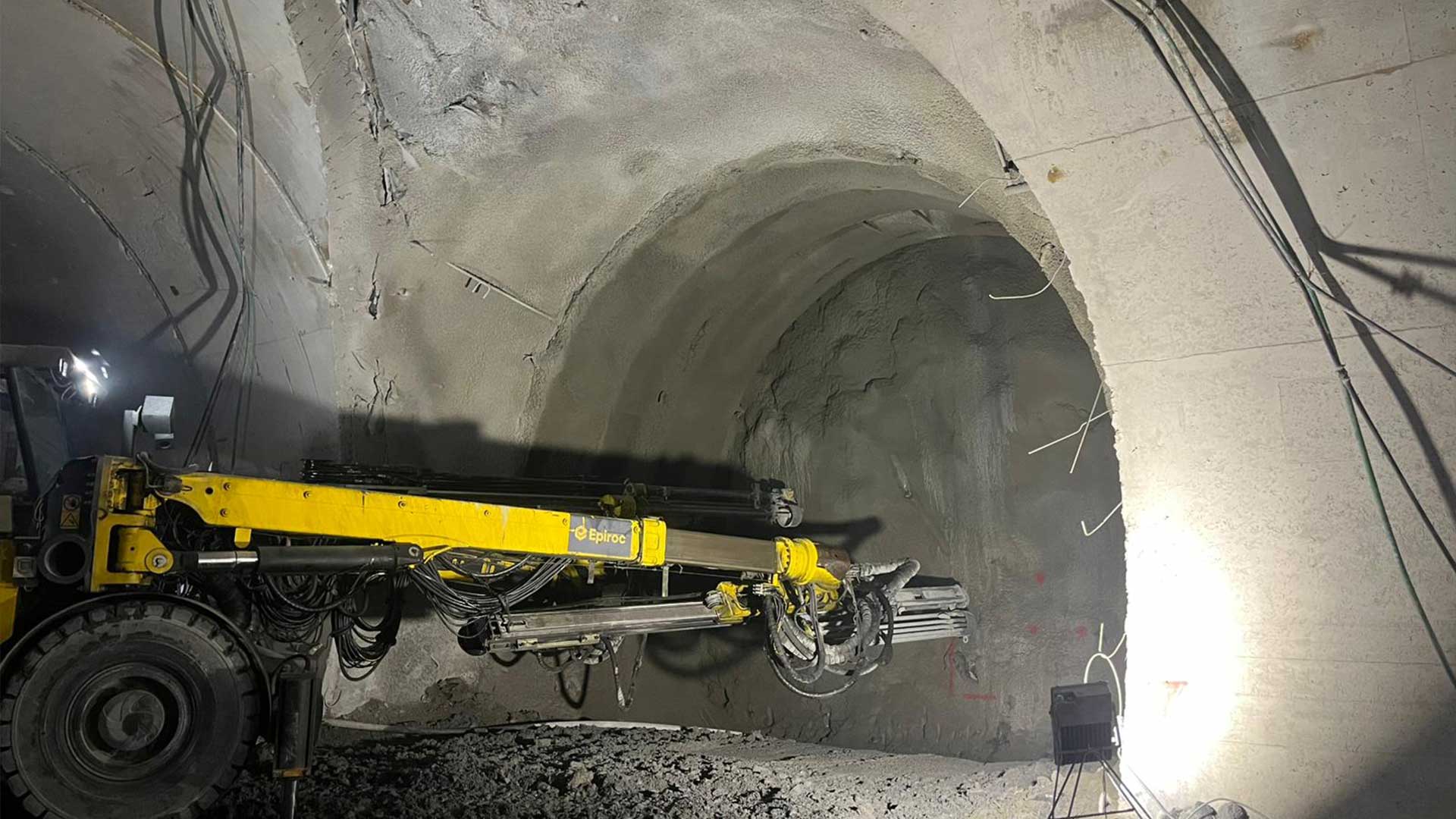

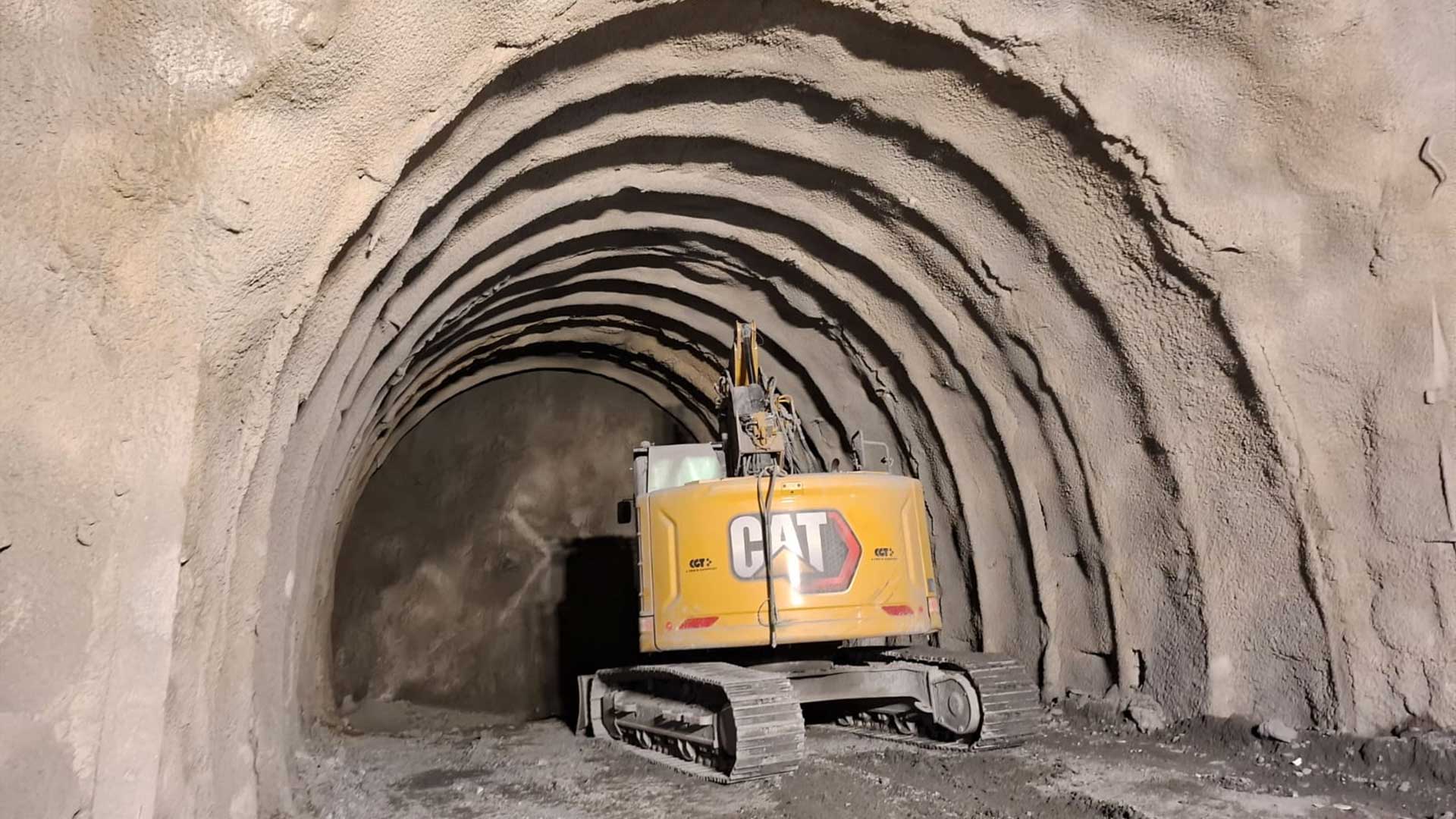

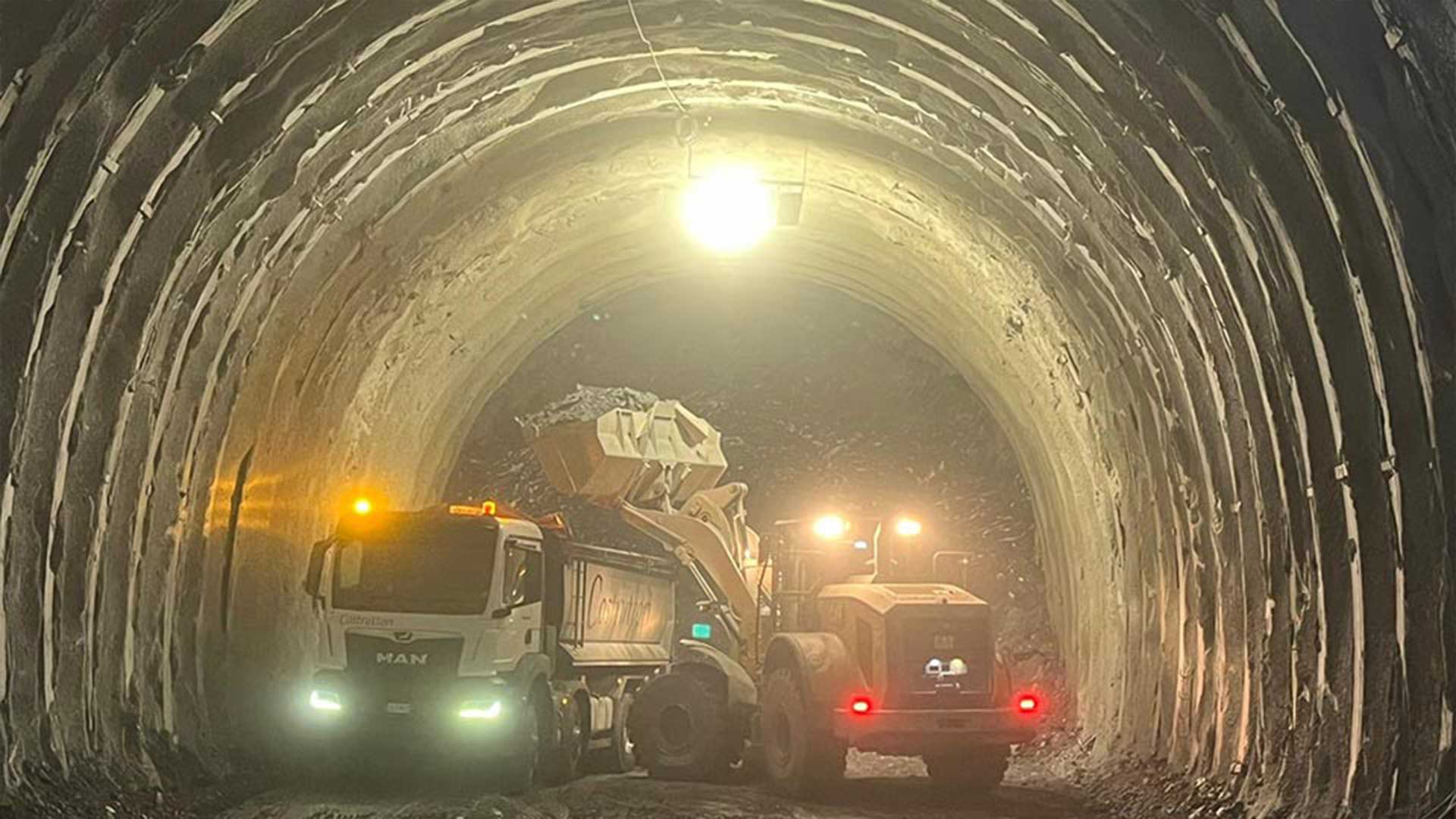

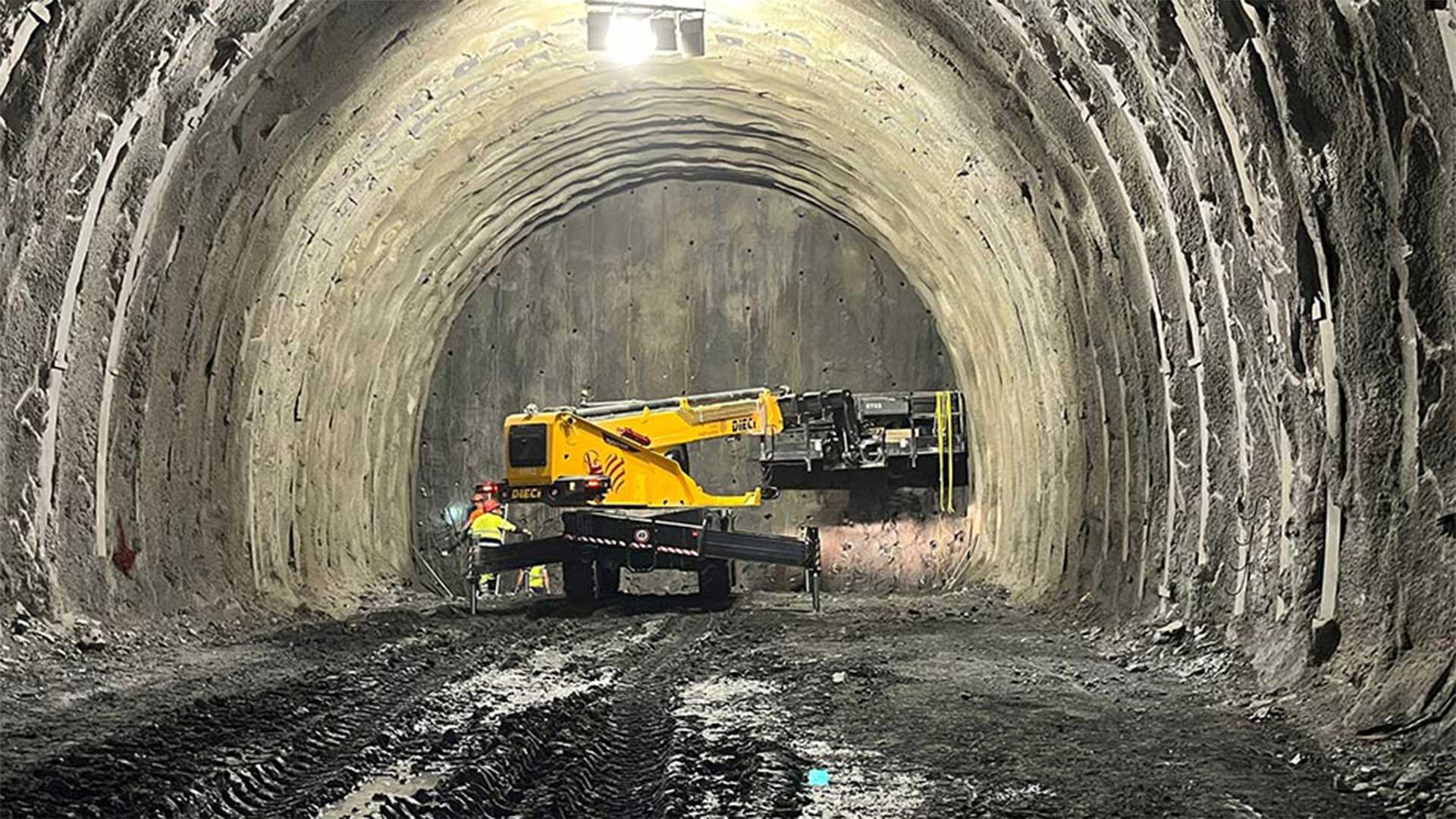

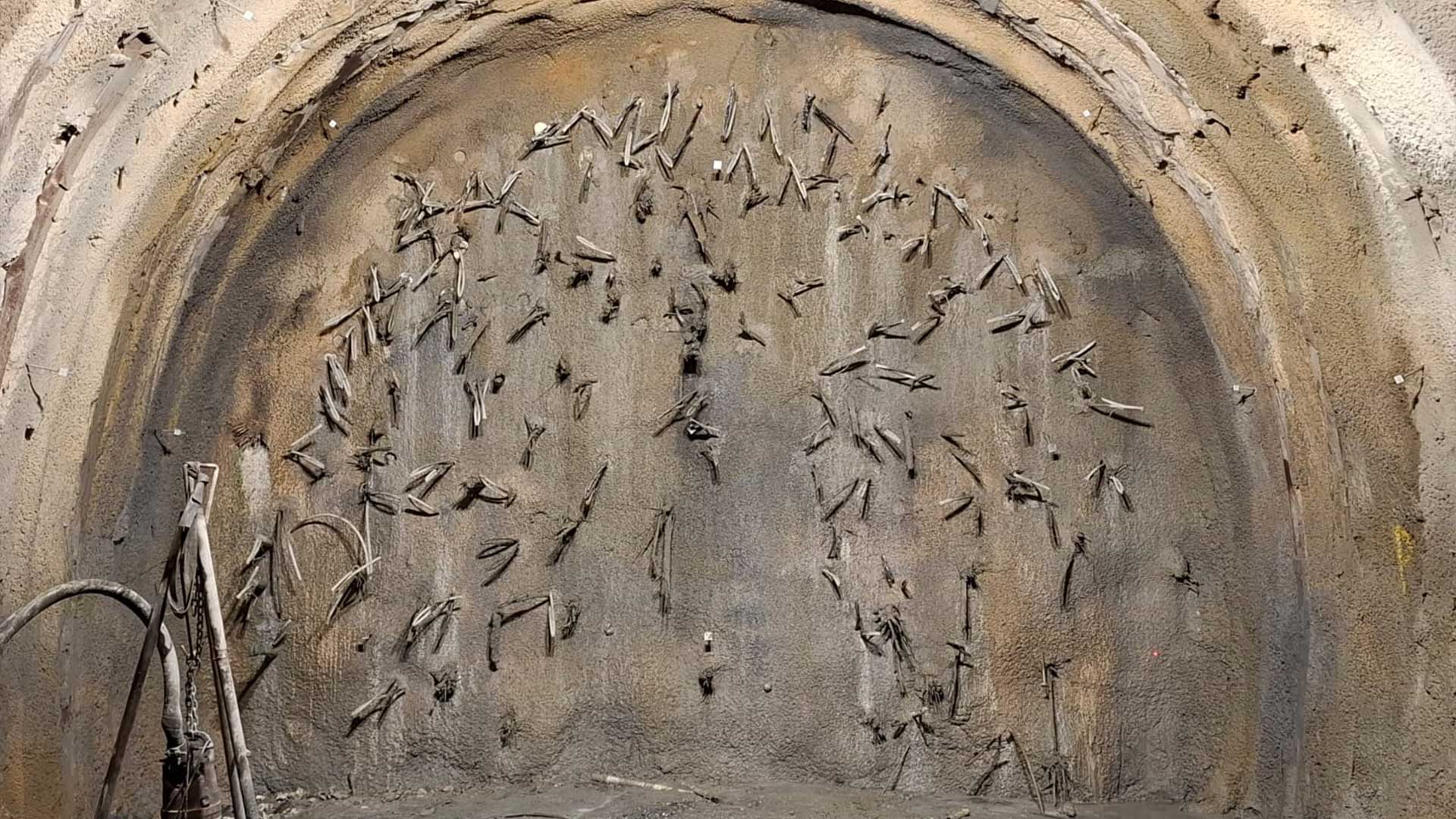

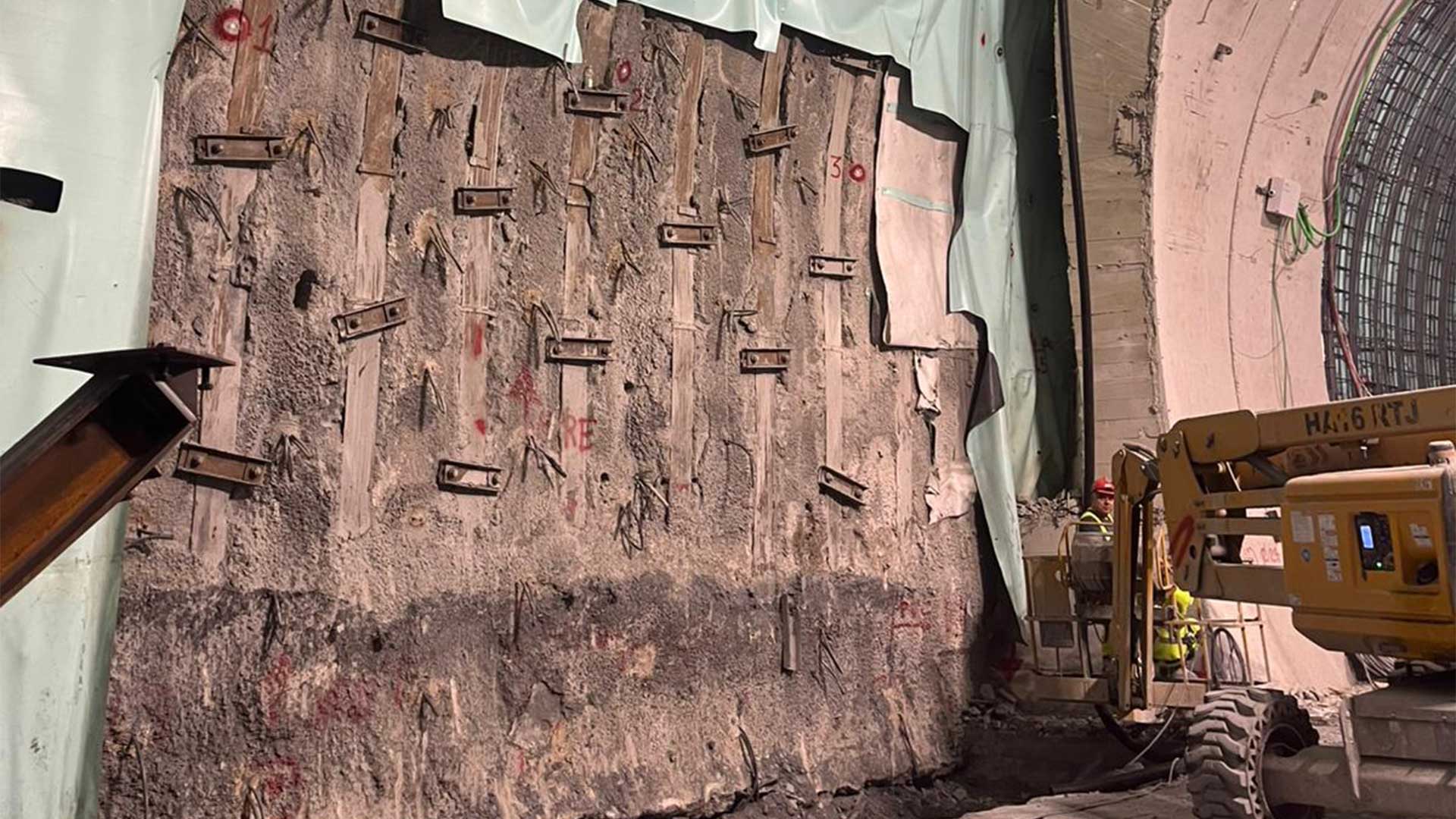

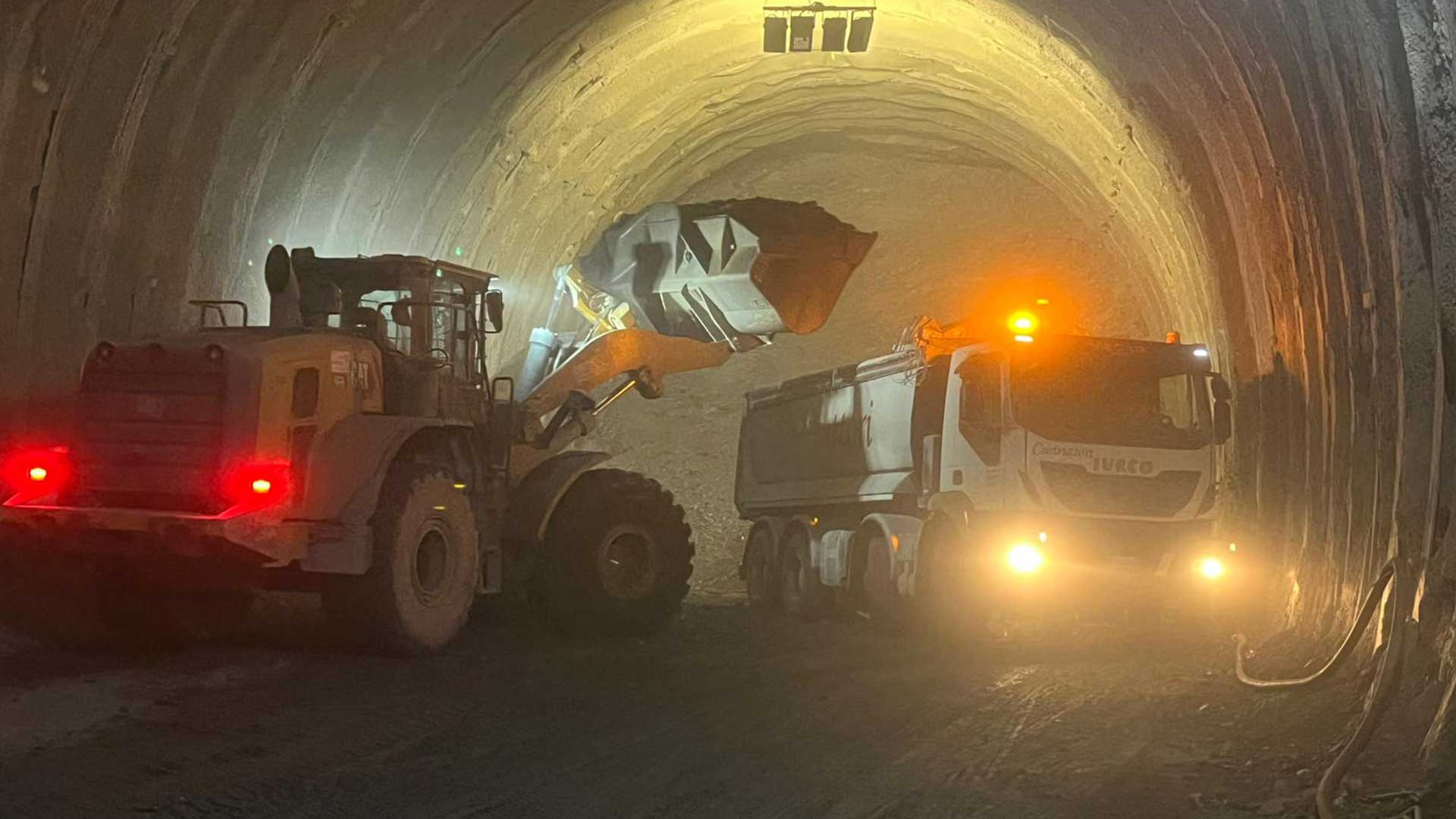

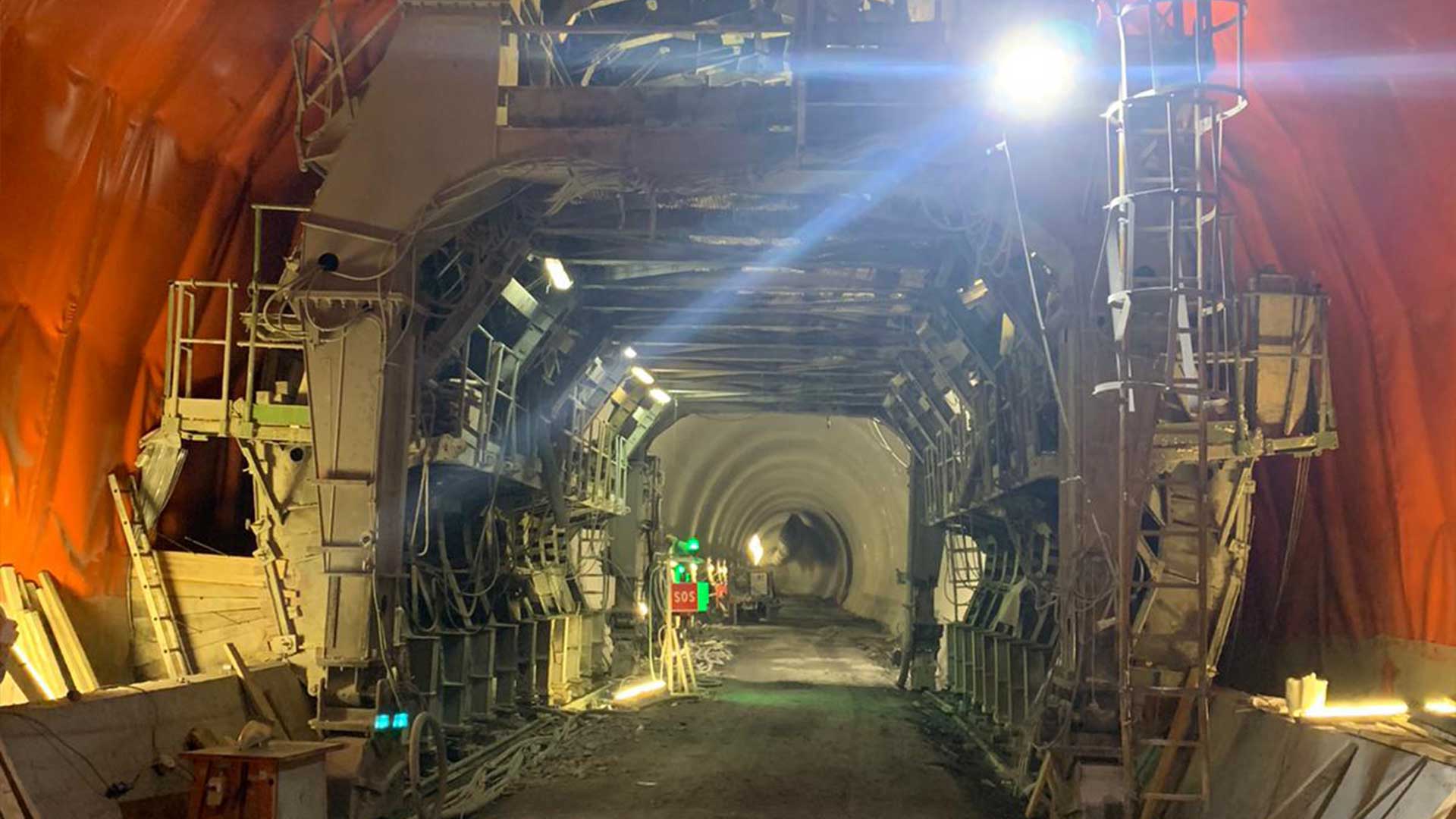

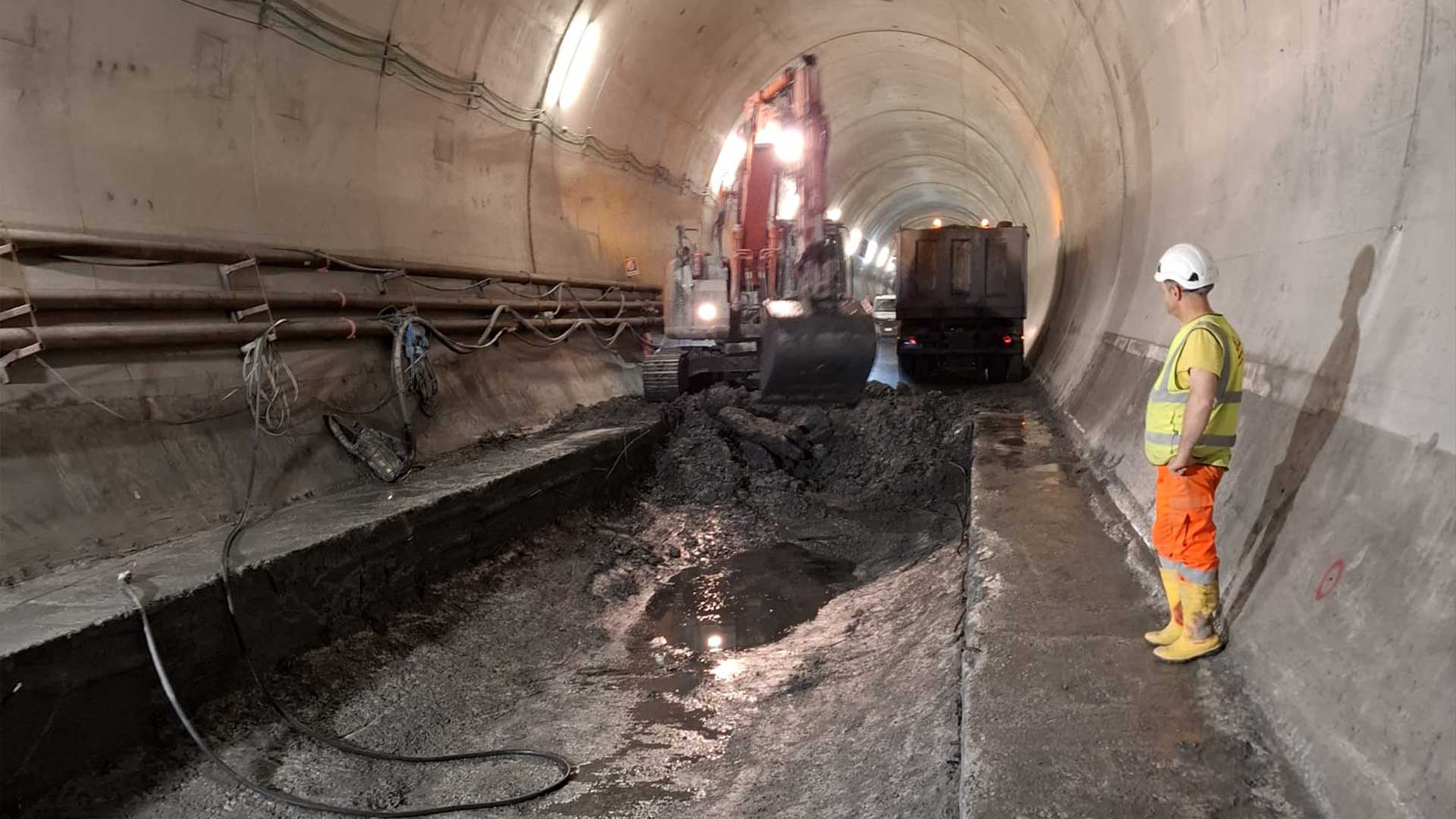

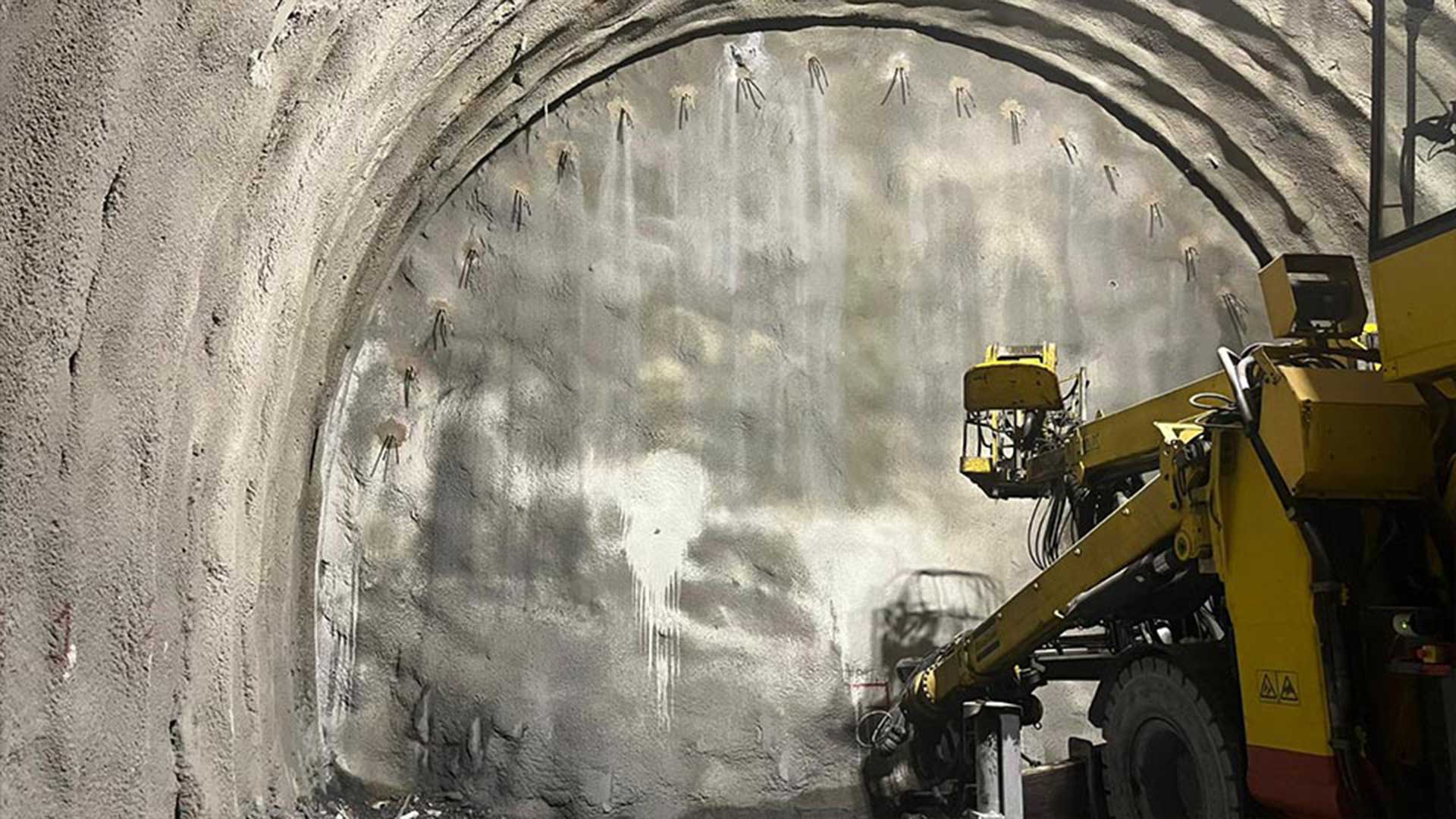

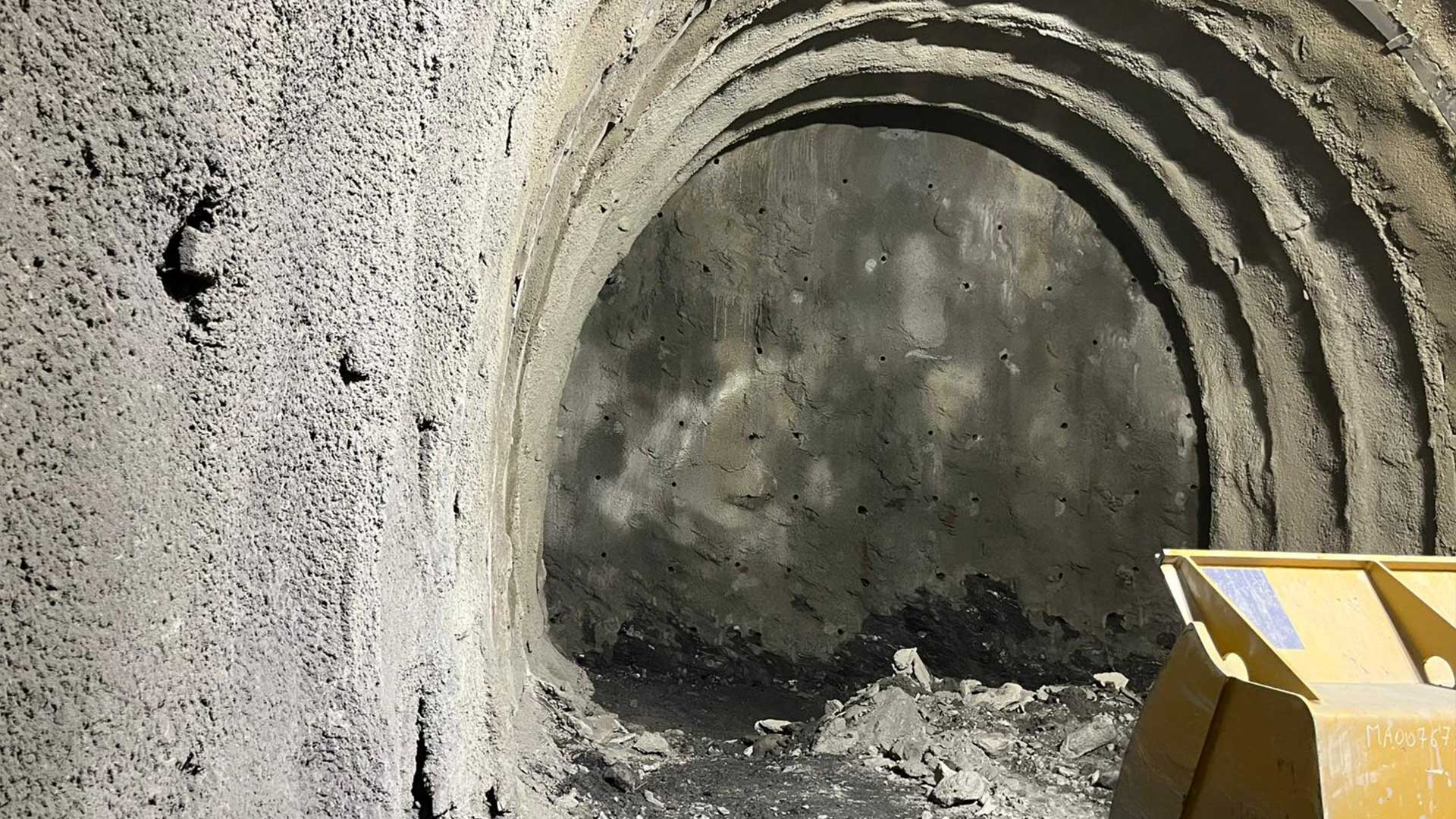

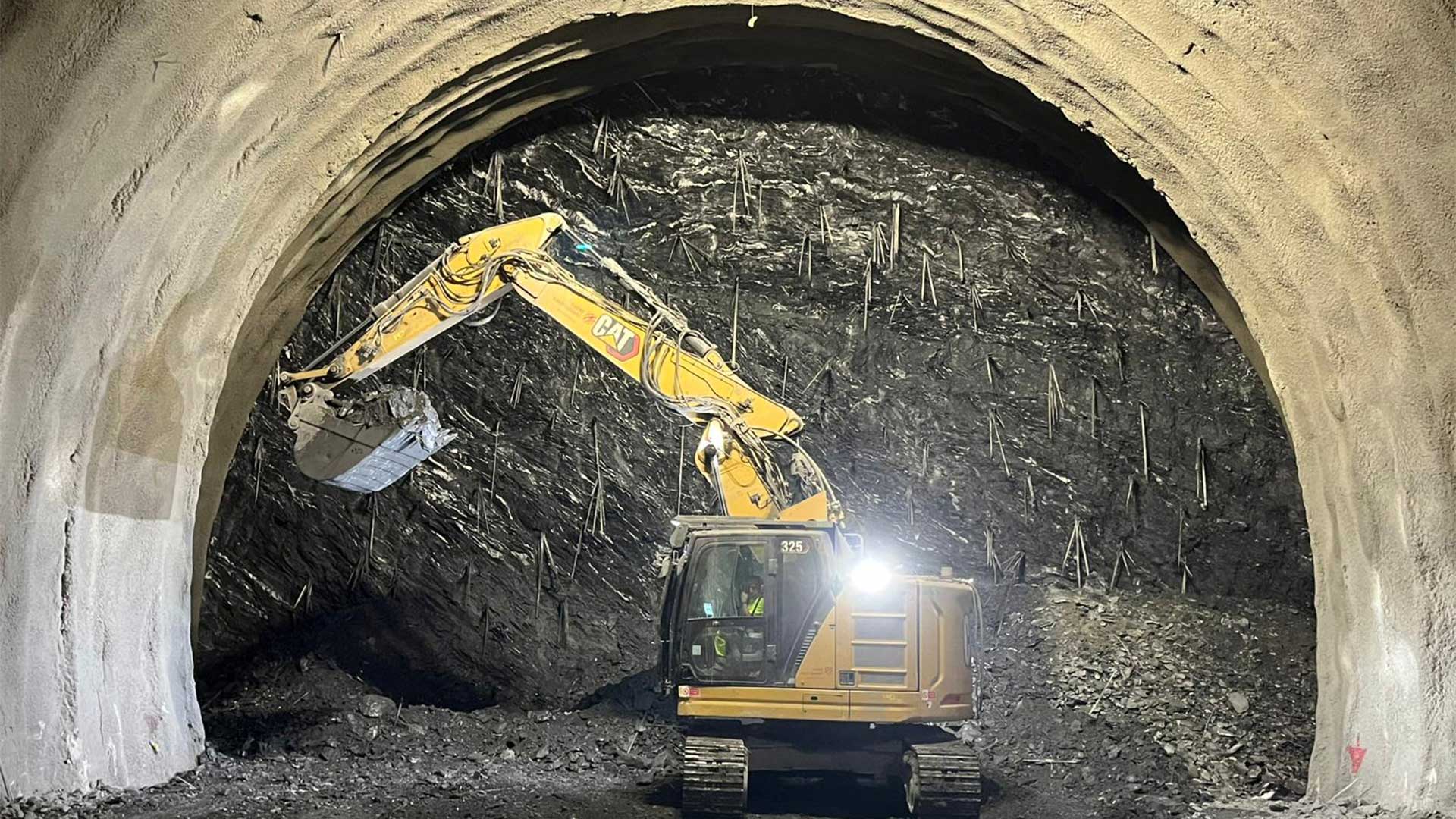

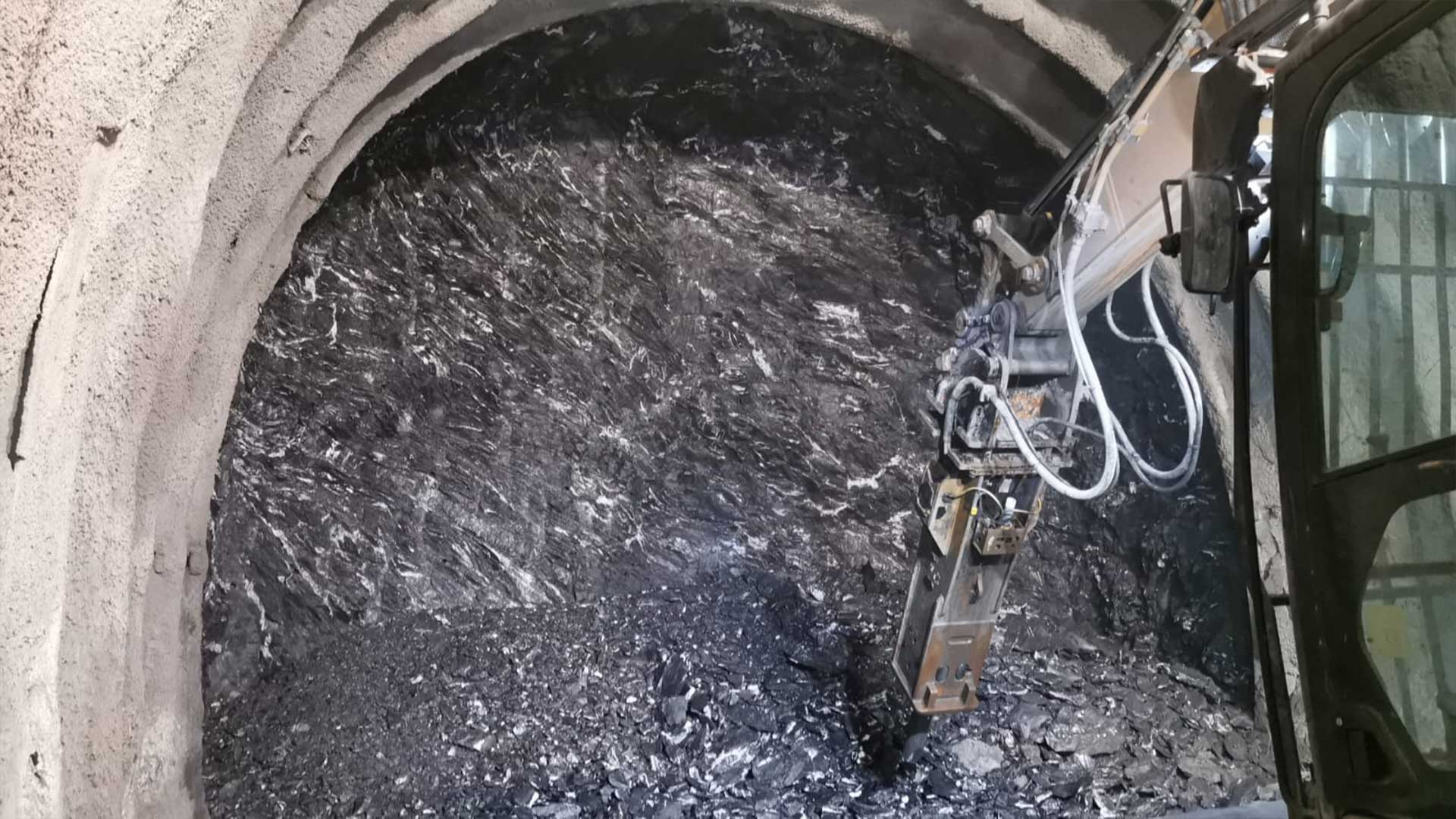

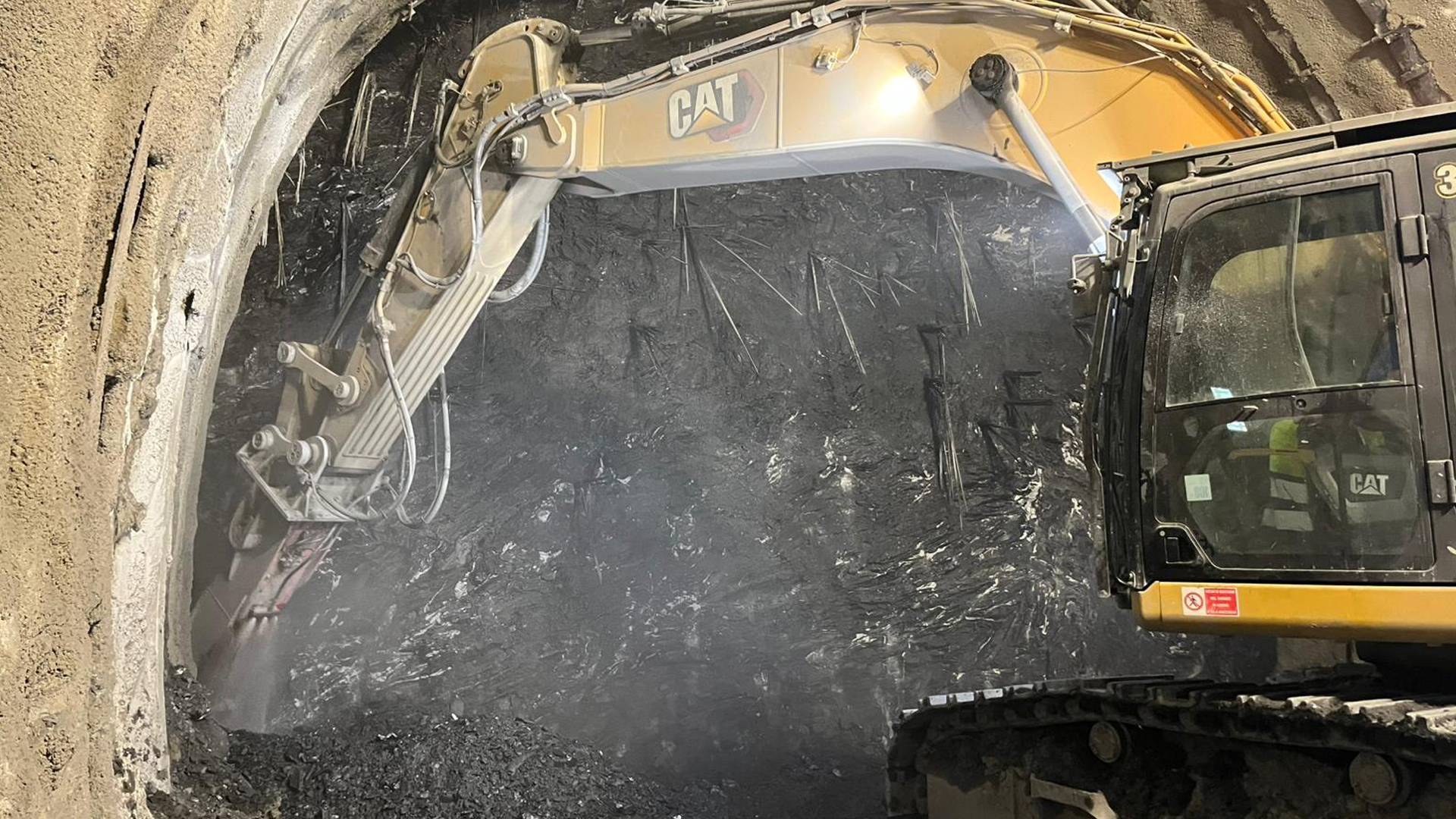

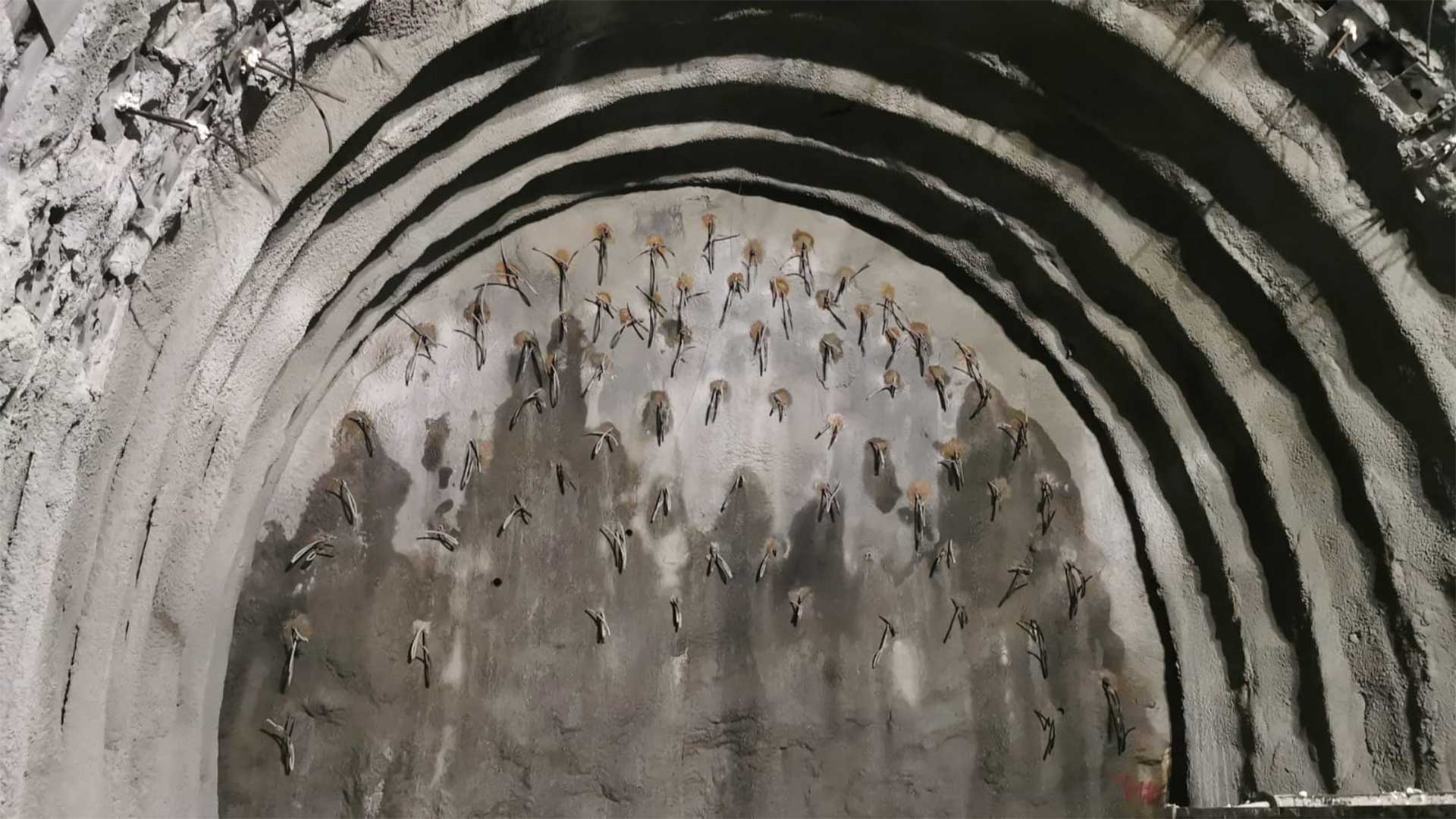

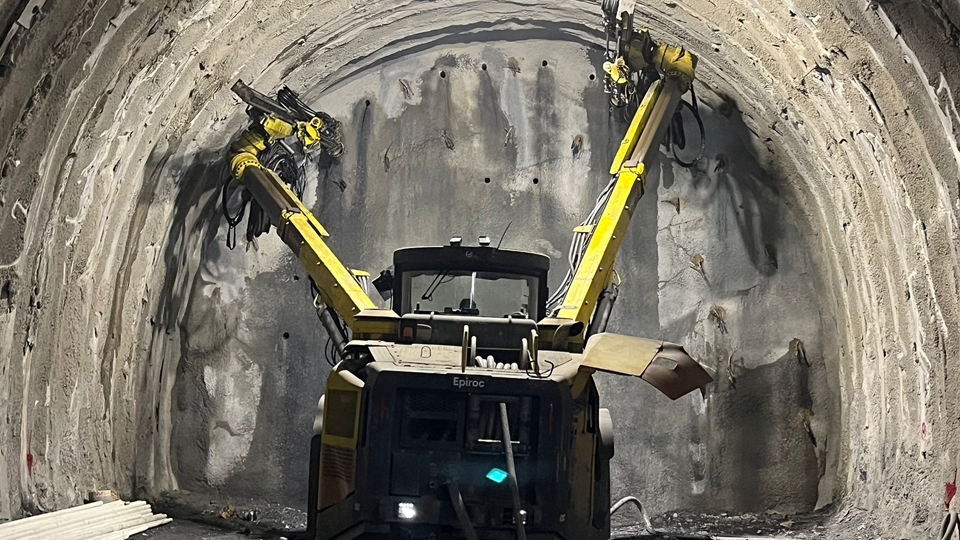

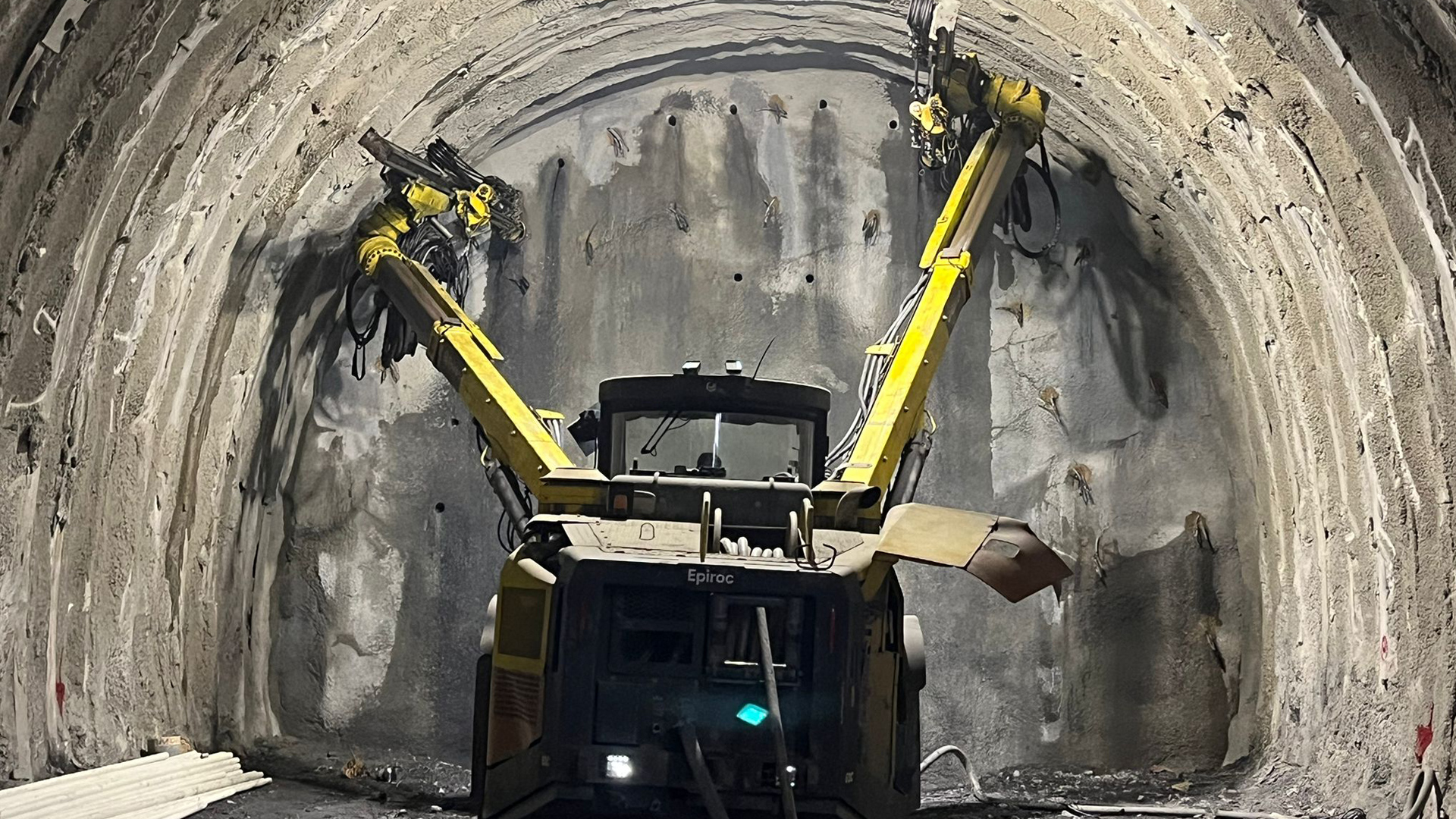

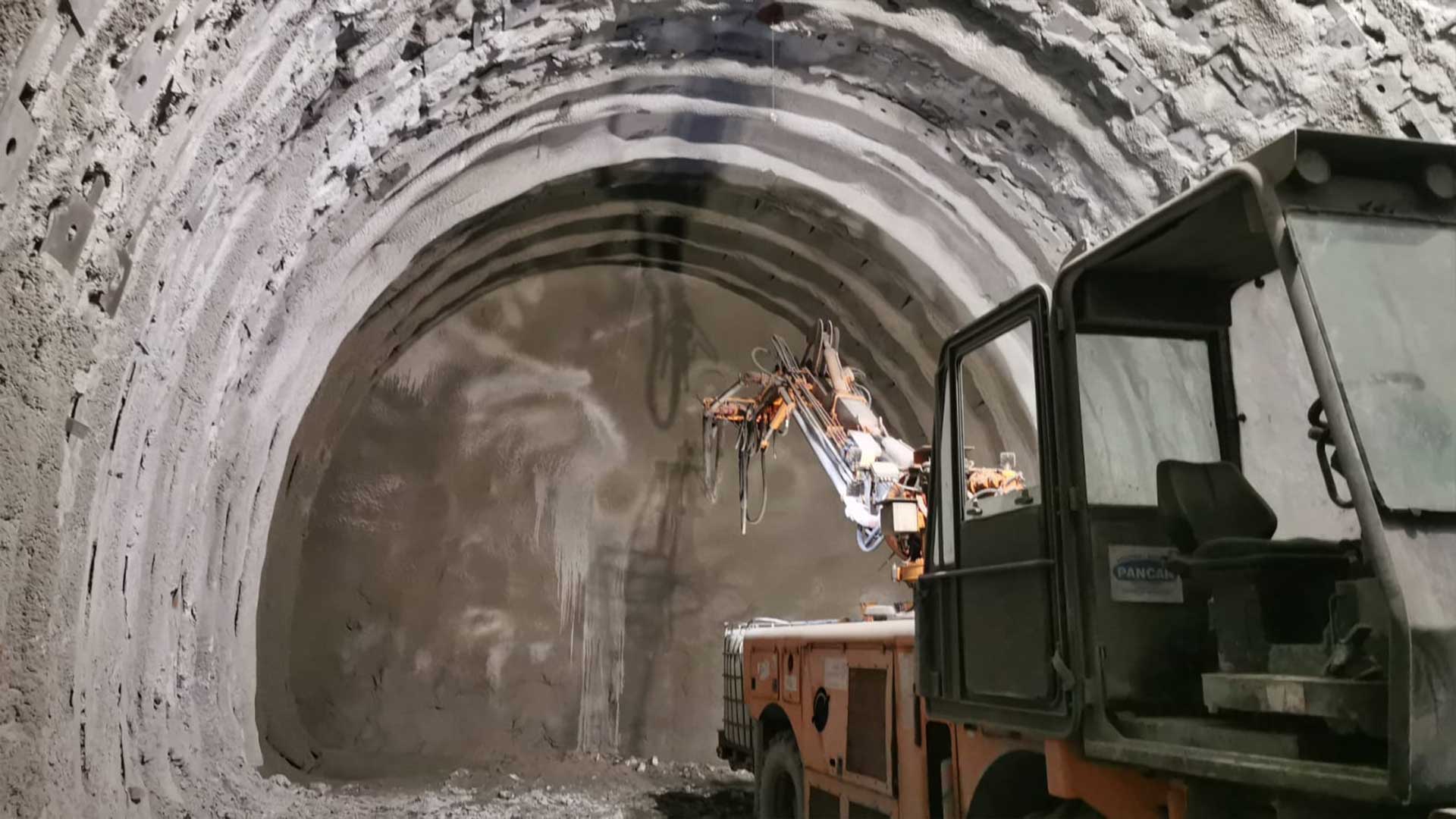

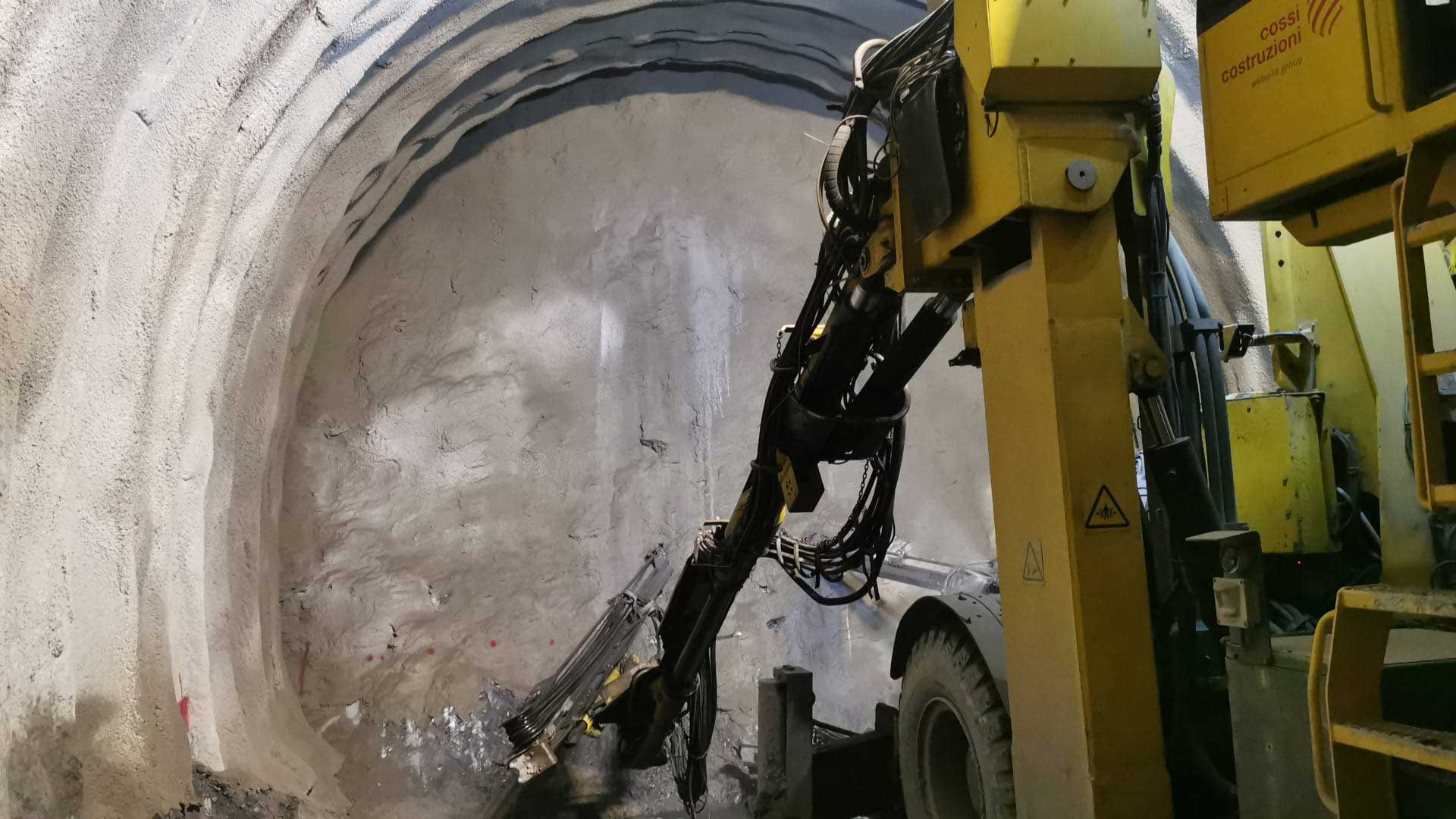

Attività di scavo e rivestimento delle gallerie di Linea in direzione Nord. Prosecuzione attività di scavo e rivestimento del camerone di Linea Binario Dispari (direzione Sud).

Acciaio per armature: 20.000 ton
Acciaio per centine: 18.000 ton
Calcestruzzo per rivestimenti: 440.000 mc
Smarino: 1.850.000 mc banco

Considerata la lunghezza della finestra di innesto (1800 m ca), e la distanza crescente dei fronti di scavo dal camerone di innesto, è stato necessario studiare e realizzare una soluzione dedicata per risolvere il problema dell'approvvigionamento di aria pulita ai fronti di scavo: il cosiddetto “Plenum".

Il sistema di areazione delle Gallerie è composto da tubazioni collegate in serie; l'innovazione posta in opera nel cantiere Polcevera è data dall'introduzione intermedia di un serbatoio per il rilancio e la ripartizione dell'aria pulita verso le canne in scavo.

Arrivata in corrispondenza del Plenum, l'aria viene "ricaricata" con un sistema di booster e a questo punto è in grado di arrivare ai fronti di scavo e garantire il ricircolo con buona continuità, evitando l'accumulo di aria "esausta".

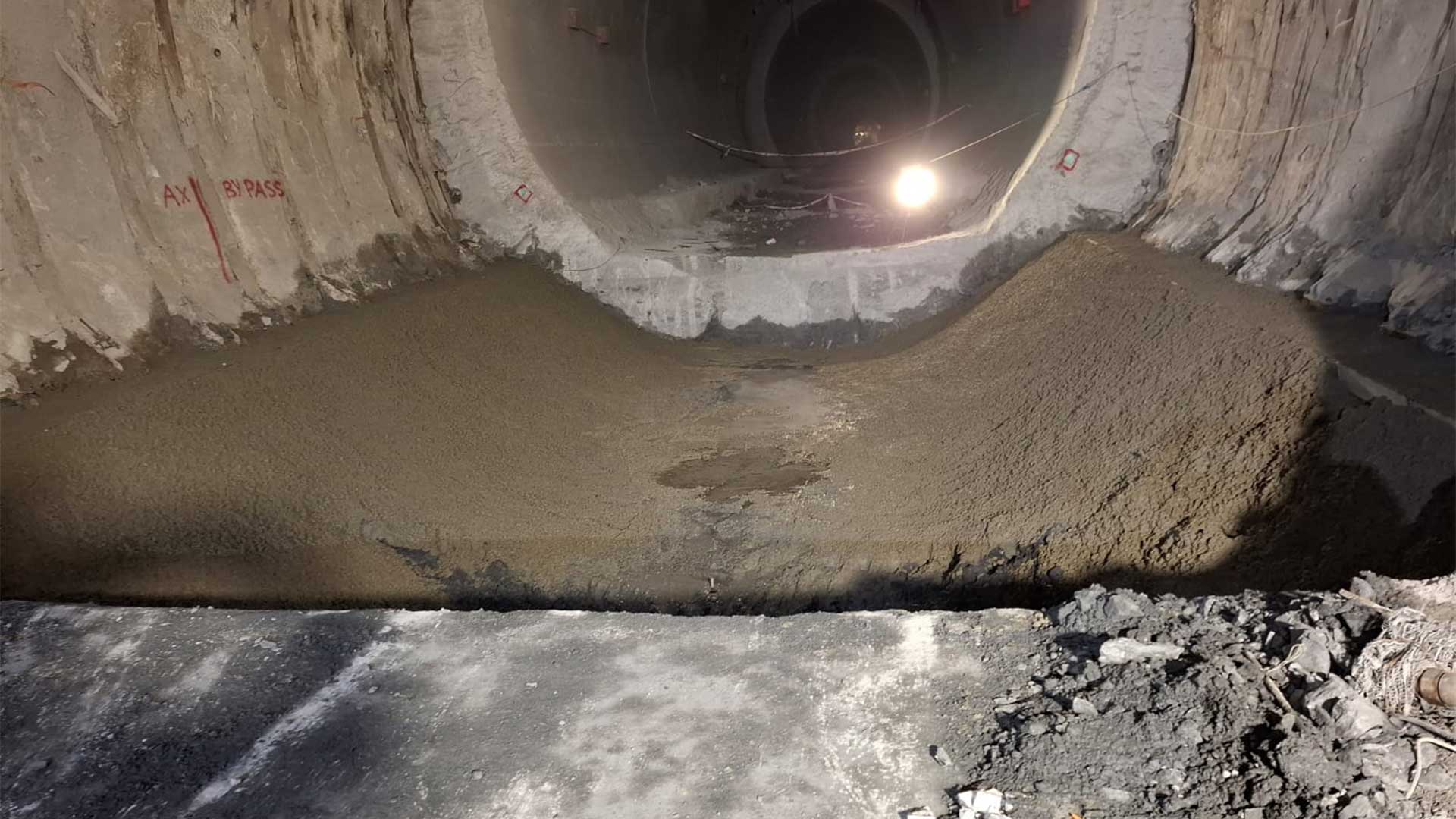

Progress lavori

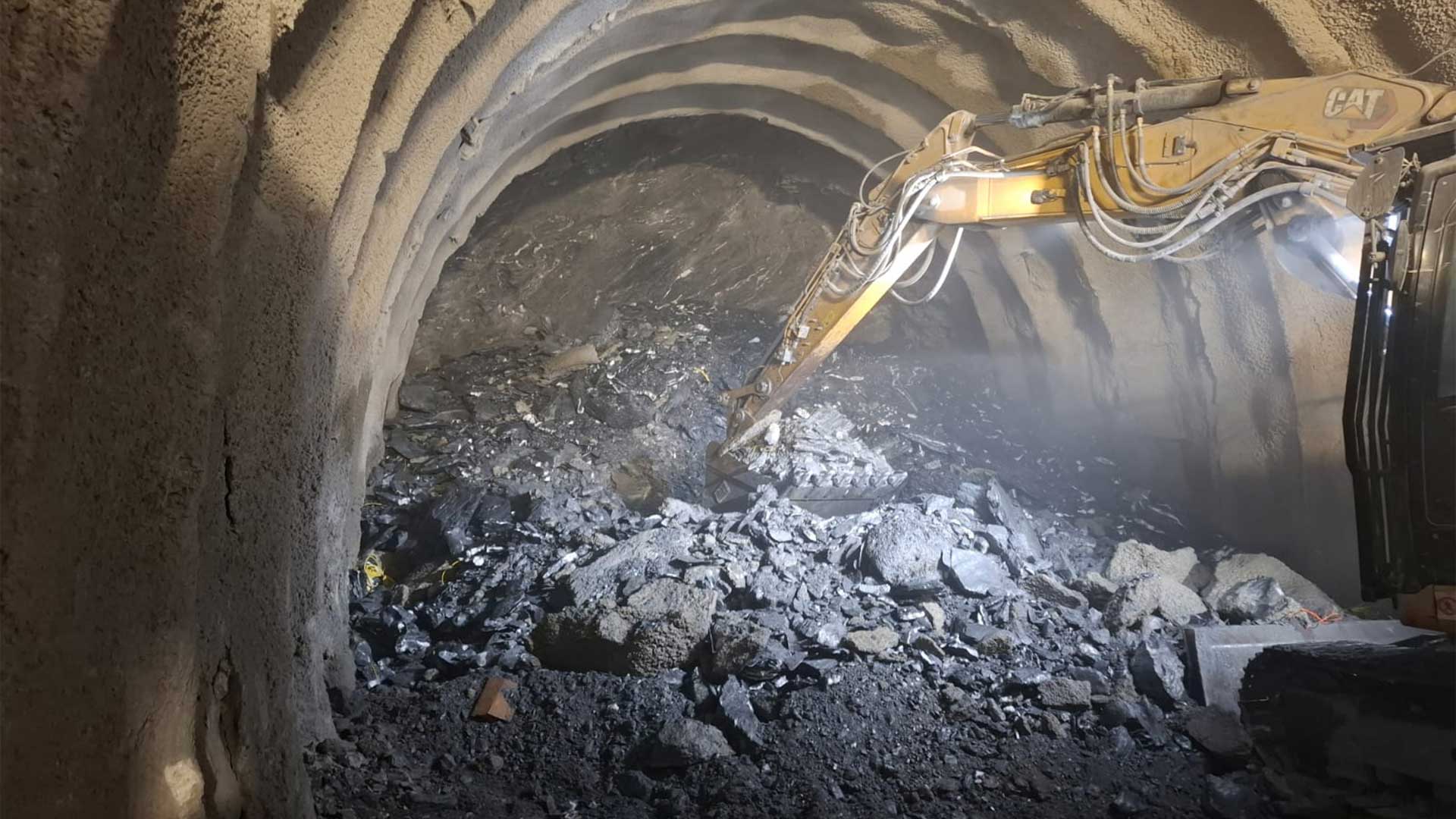

15.09.2022 – Prosecuzione avanzamenti nelle due canne a binario singolo in direzione Nord.
Scavo ultima porzione del Camerone di incontro tra interconnessione e galleria di valico direzione Genova.
Scavi Gallerie di Valico completati in direzione sud.

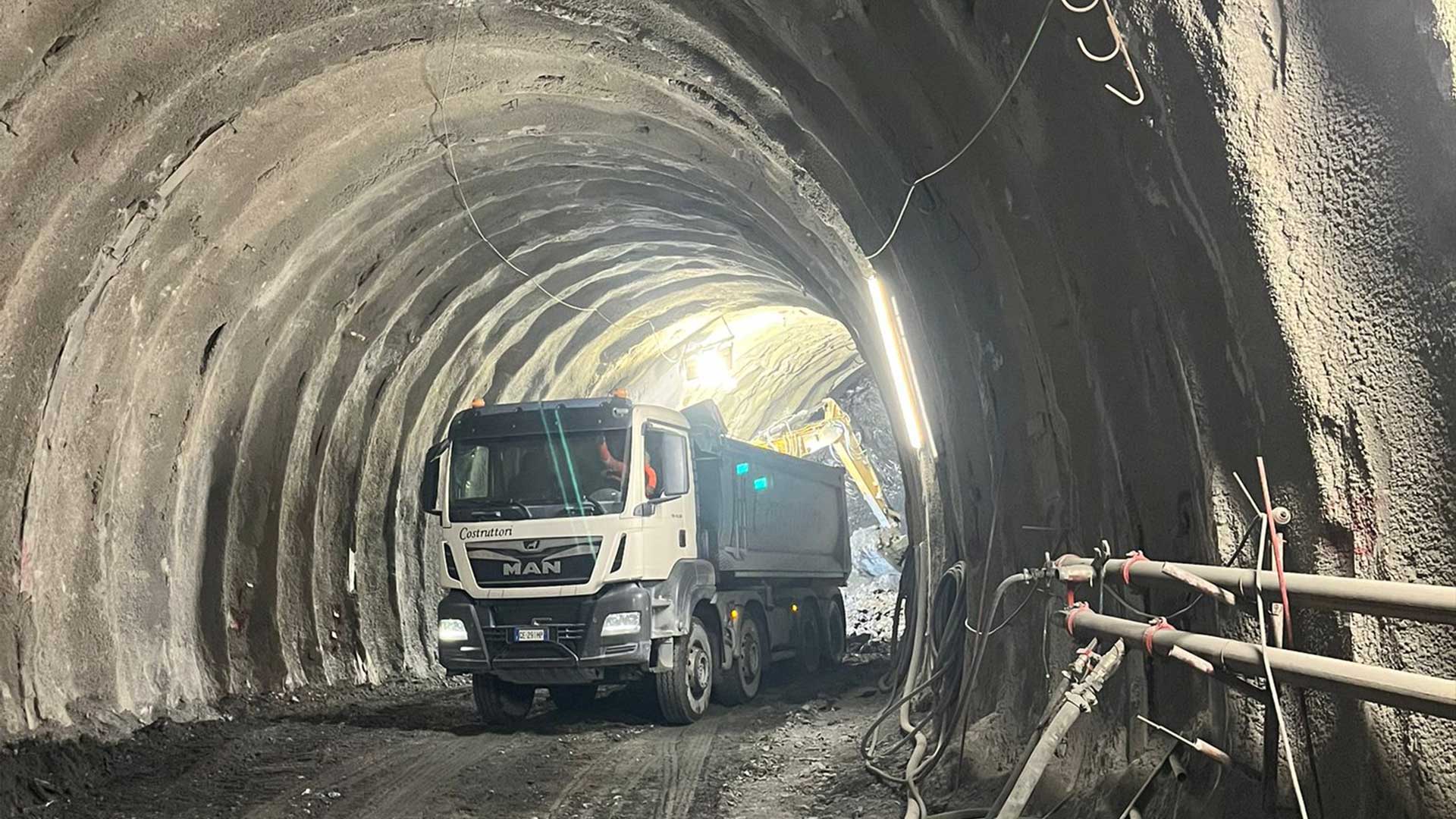

In corso di realizzazione bypass pedonali e bypass tecnologici di collegamento tra le Gallerie di Valico.

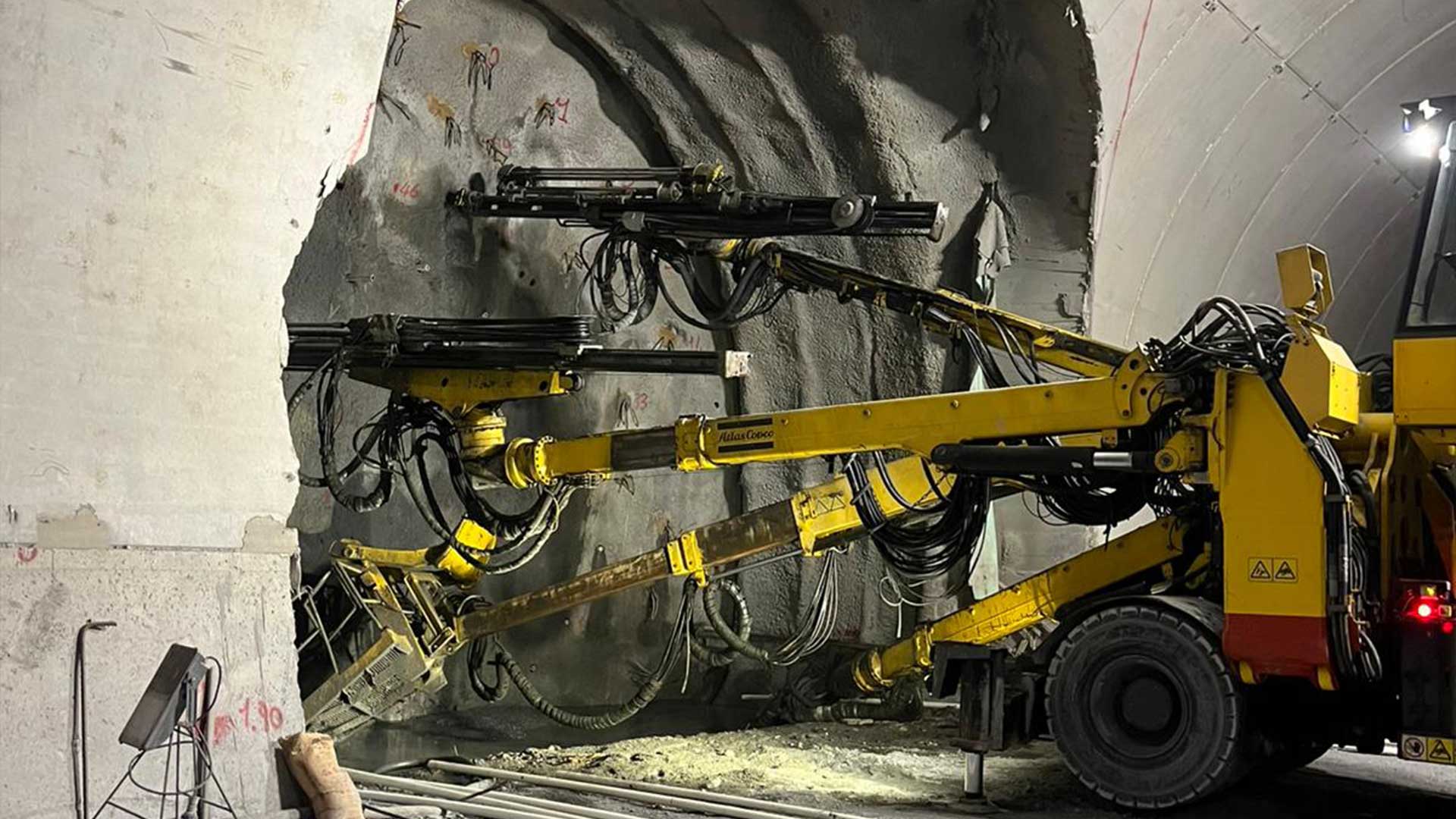

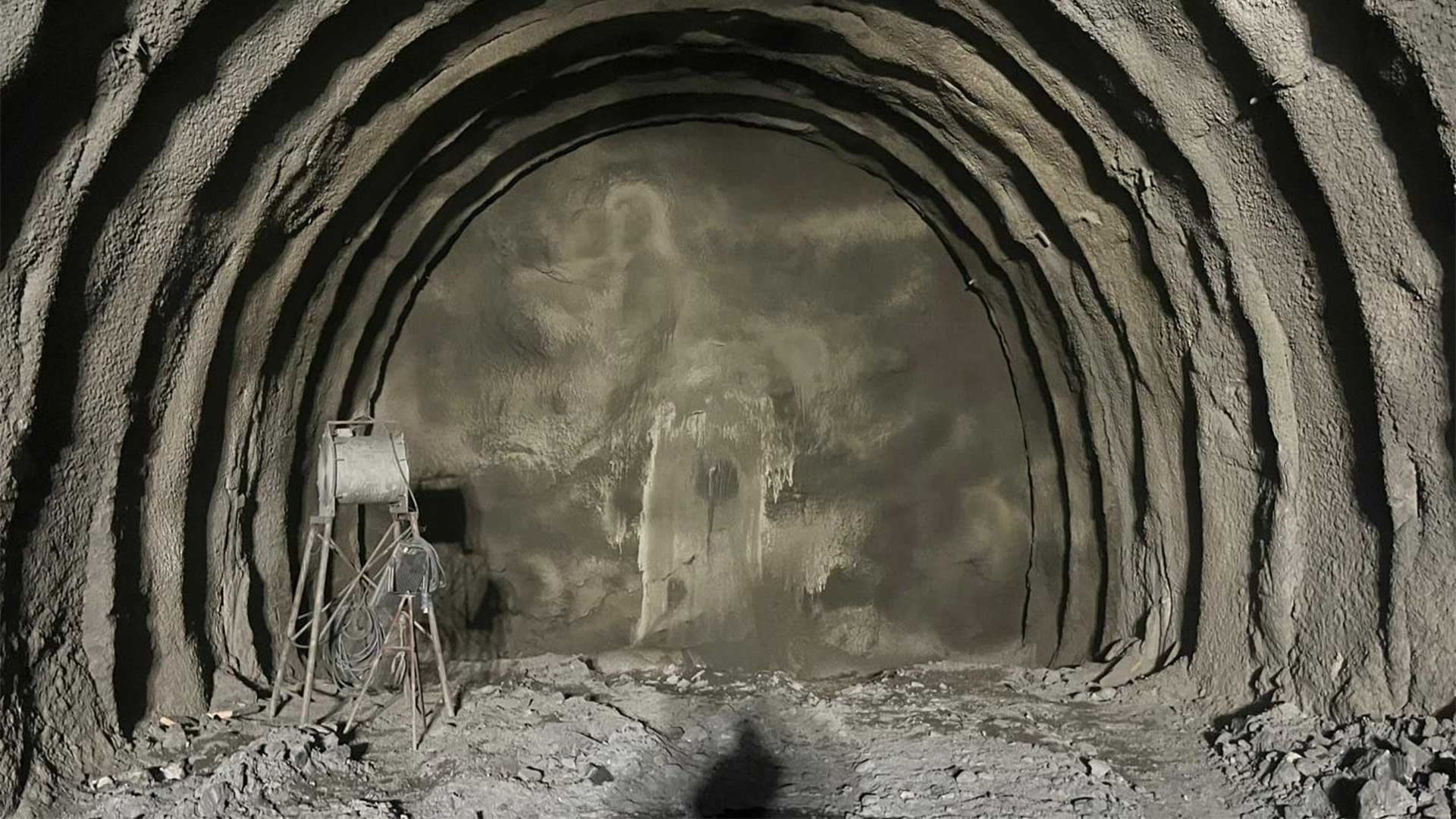

Scavo: 11.328,10 m

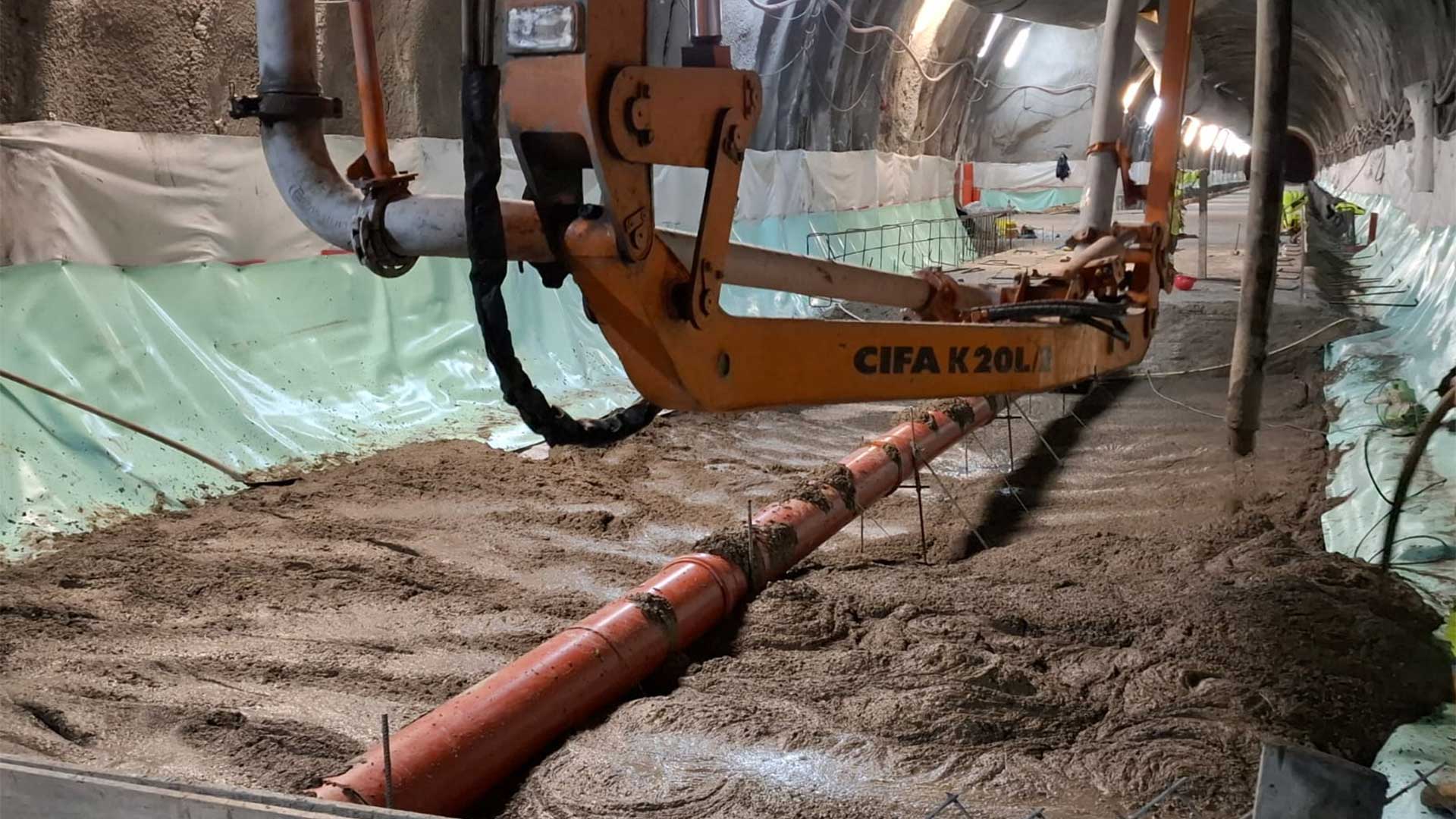

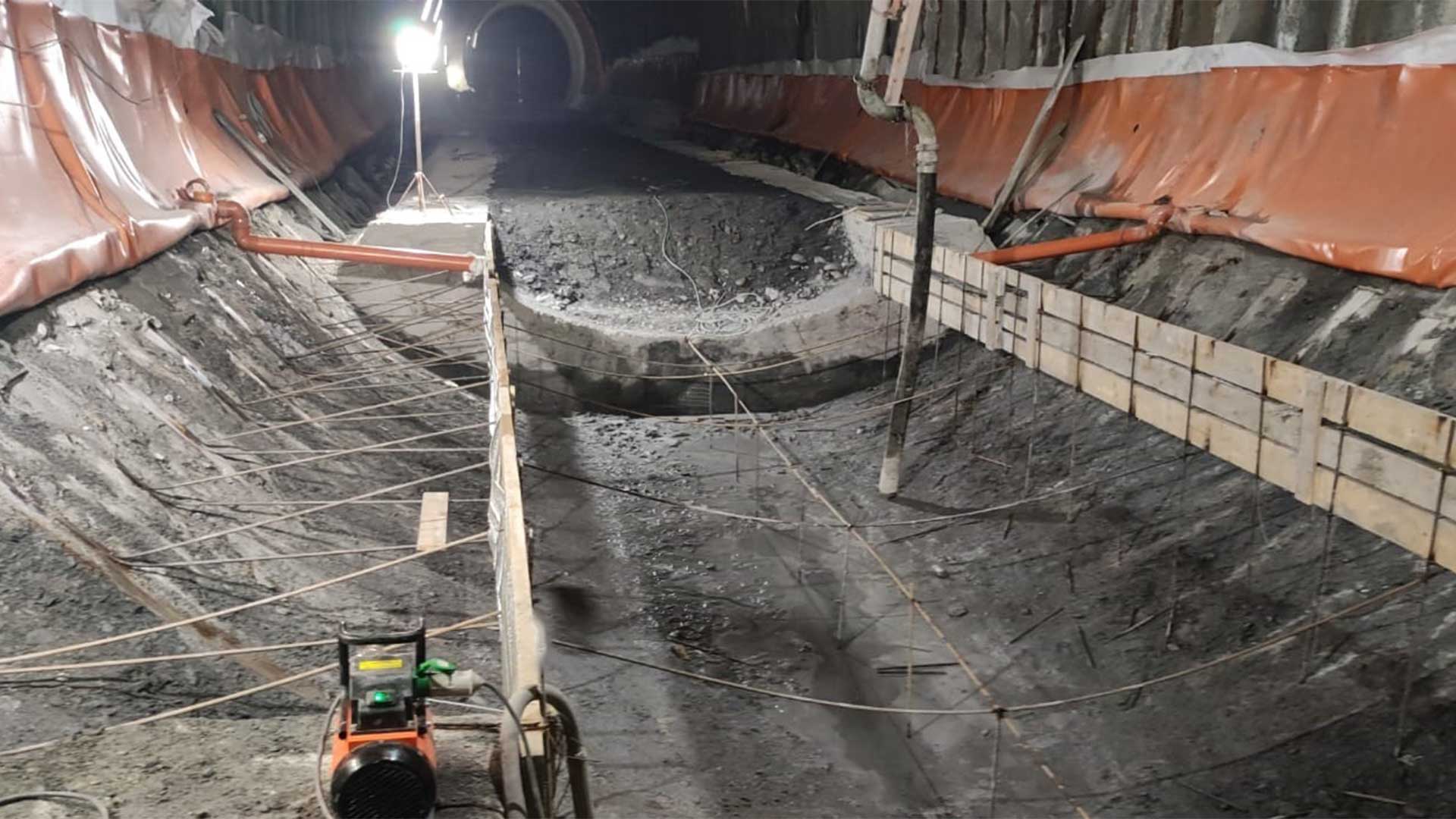

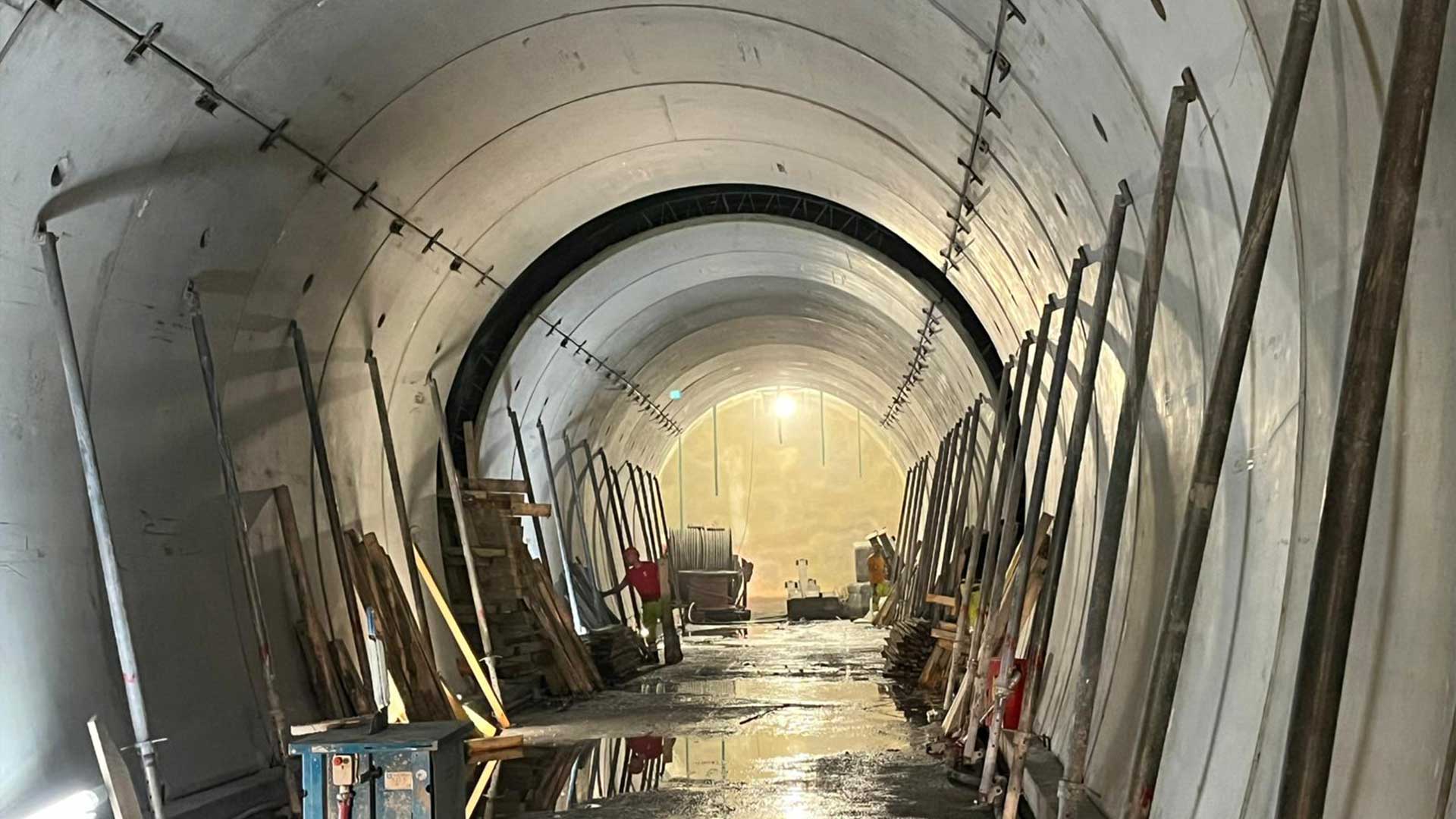

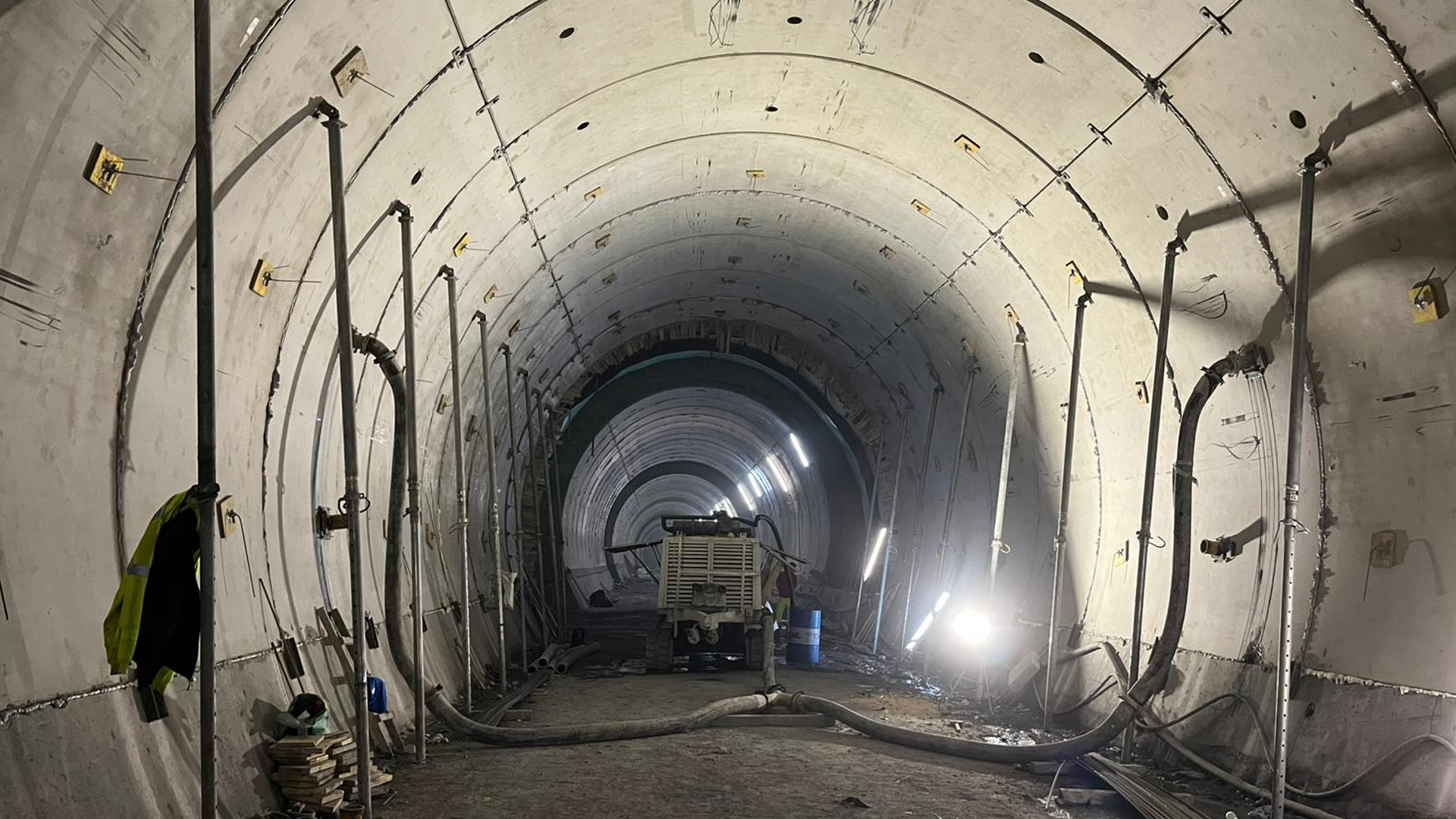

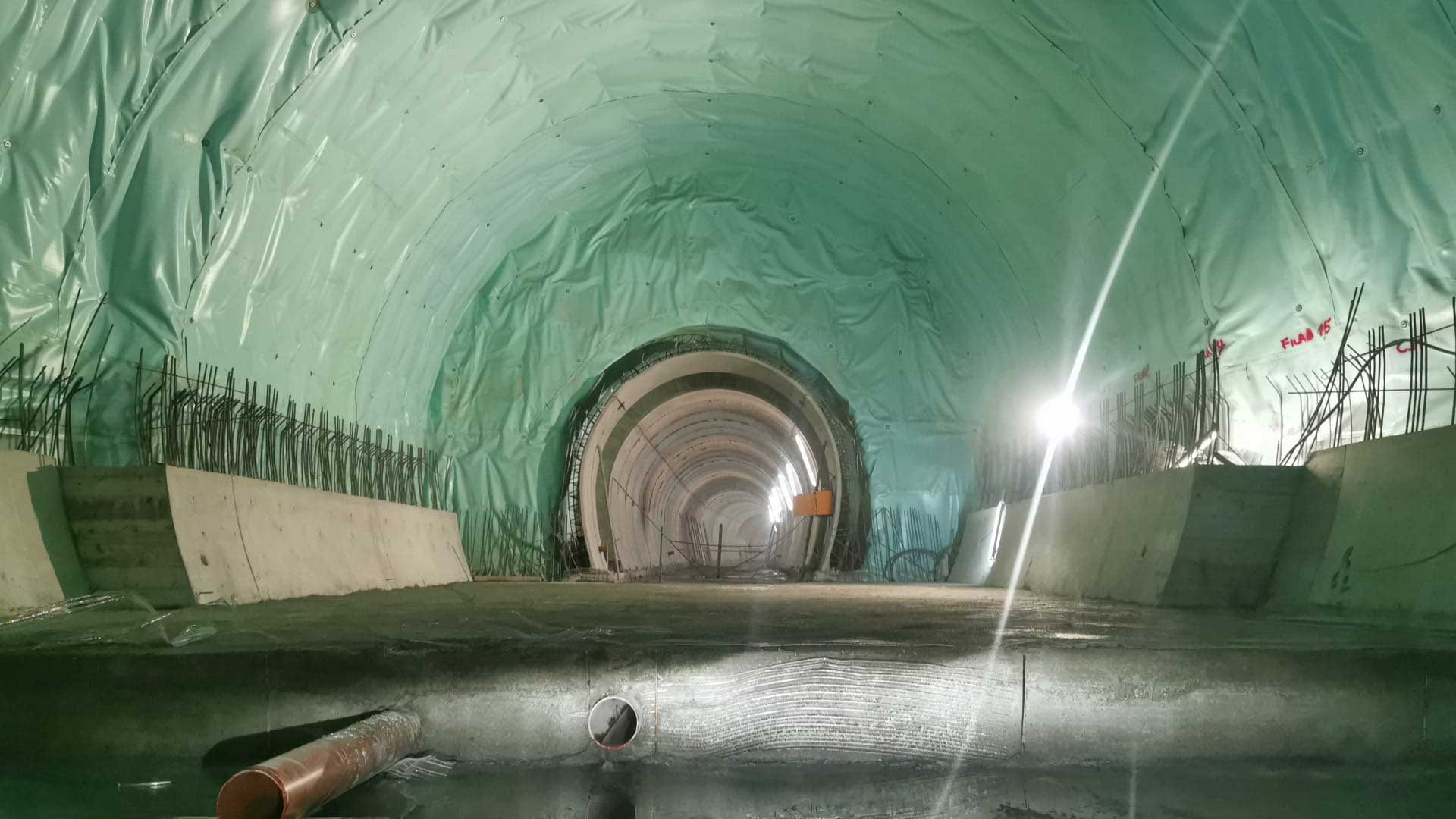

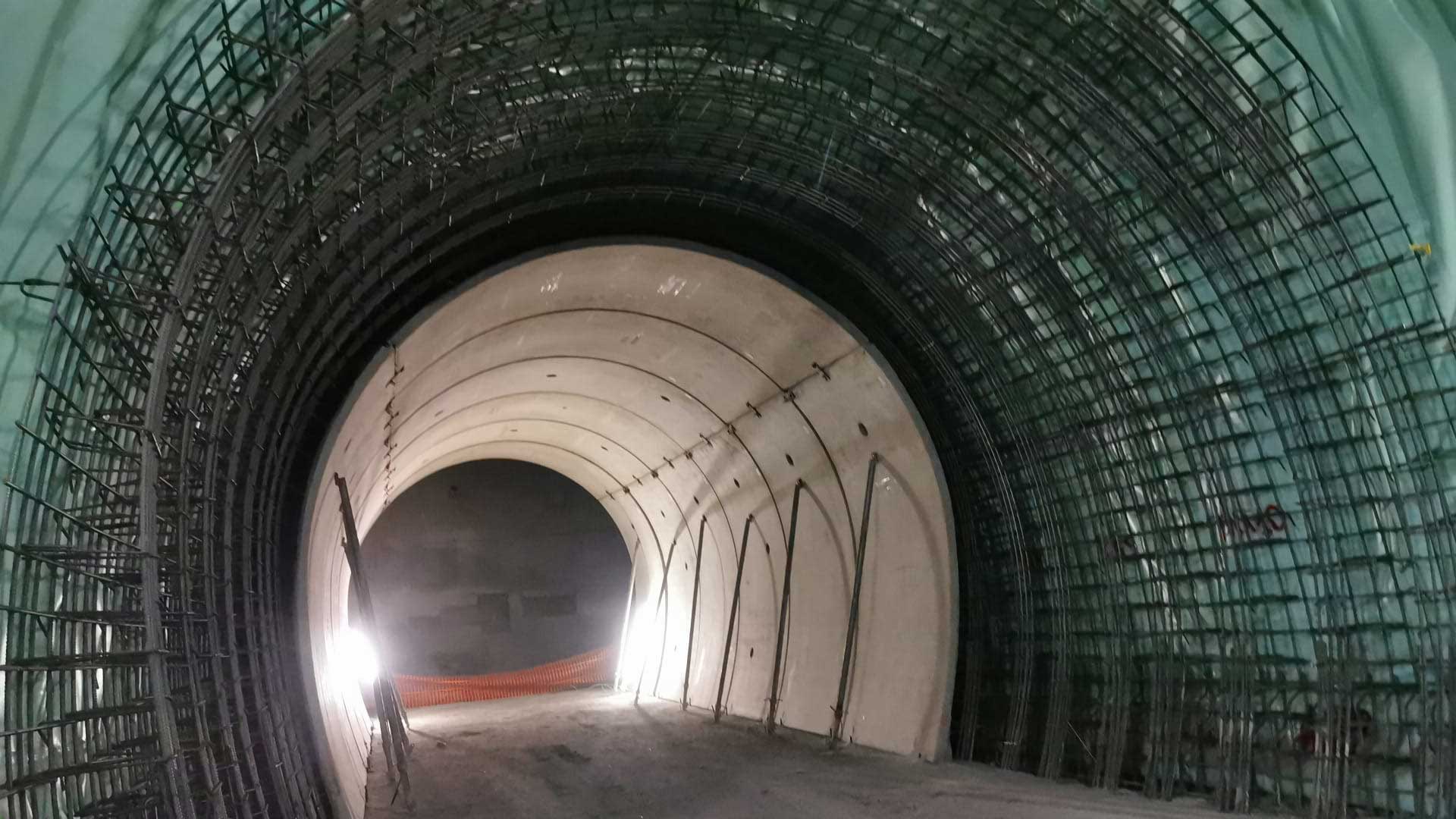

Rivestimento definitivo - arco rovescio e murette: 11.285 m
Rivestimento definitivo - calotta: 11.148 m

Scopri di più
