Cantiere di Cravasco
Cantiere operativo
Il Cantiere Cravasco, ubicato nel comune di Campomorone (GE), all’interno di un territorio montuoso impervio con spazi operativi molto ridotti e quindi con necessità di ottimizzare le attività, facendo della logistica una delle attività più importanti per la gestione di materiali, personale e mezzi evitando situazioni di stallo.
Il cantiere è dedicato alla realizzazione della Finestra Cravasco (utilizzata come viabilità di cantiere per l’accesso alle opere sotterranee) del Camerone di Innesto Binario Dispari e Binario Pari e della Galleria Naturale di Valico (Binario Dispari e Binario Pari).
Principali attività
Le principali lavorazioni in esecuzione all’interno del cantiere riguardano le attività di scavo con metodo tradizionale delle gallerie di linea e tutte le lavorazioni connesse alla realizzazione delle opere sotterranee collegate e di accesso alle gallerie.
Attualmente sono in corso di ultimazione i rivestimenti definitivi della Finestra Cravasco (1.251m).
Per le Gallerie Naturali di Valico, nonostante lo scavo con metodo tradizionale, le attività di scavo e di realizzazione del rivestimento definitivo dei tunnel procedono di pari passo in direzione Milano, mentre in direzione Genova gli scavi risultano ultimati su entrambi i binari.
Numeri chiave del cantiere
Acciaio per armature: 35.966 ton
Acciaio per centine: 34.095 ton
Calcestruzzo per rivestimenti: 2.558.060 mc
Smarino: 804.642 mc
Princiali sfide/innovazione

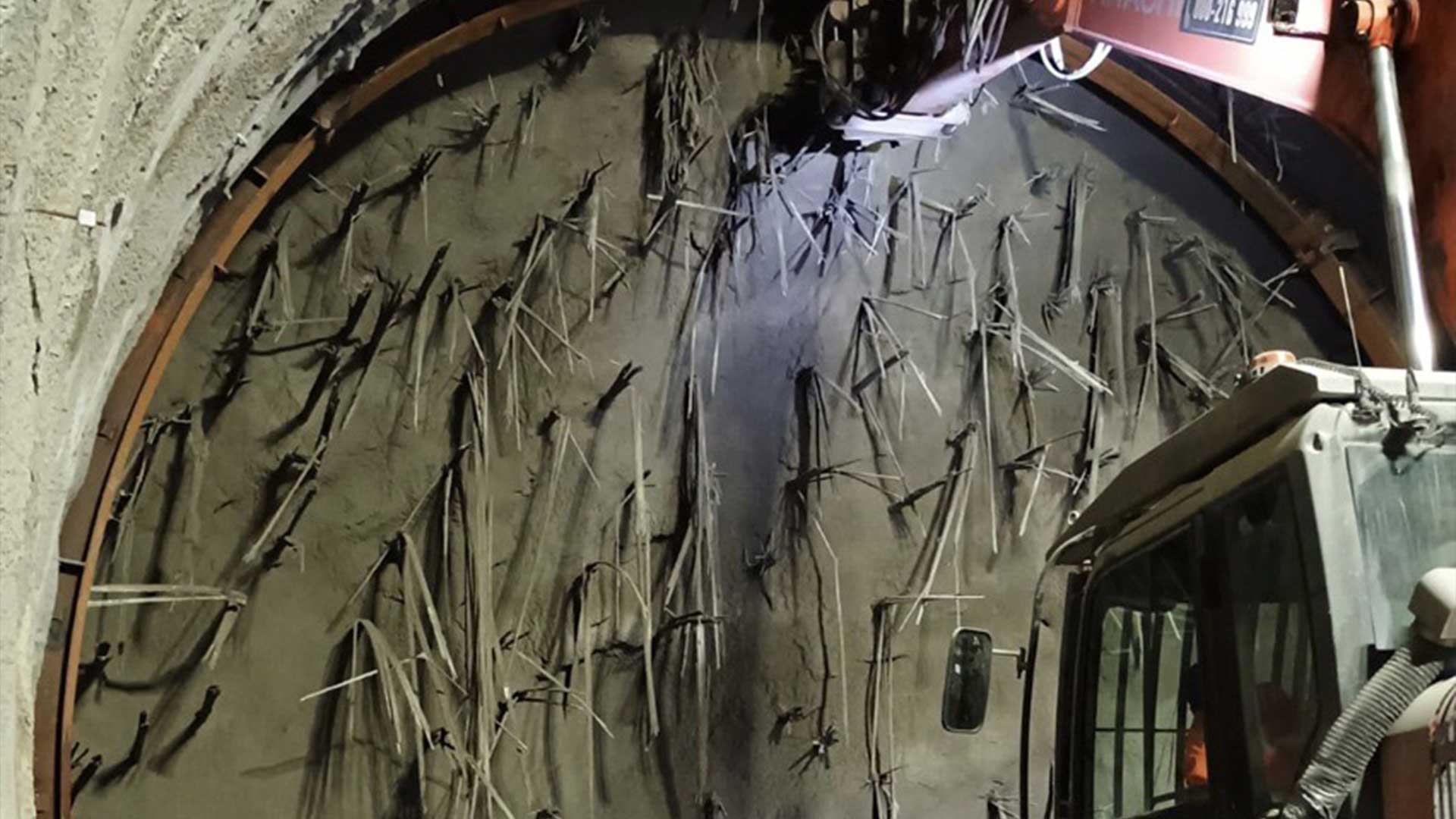

La principale sfida di questo cantiere è l’esecuzione degli scavi con metodo tradizionale nella tratta di Galleria di Linea interessata dall’attraversamento della Zona Sestri Voltaggio, compresa tra le Finestre di Cravasco e Castagnola, caratterizzata da un complesso contesto geomeccanico che ha richiesto l’adozione di soluzioni progettuali innovative nel campo del tunnelling, tra cui l’adozione di profilati molto performanti con meccanismi di montaggio “automatizzato”, che rappresentano allo stesso tempo un ottimo supporto in grado di consentire un notevole incremento sia della velocità di posa sia della sicurezza sul luogo di lavoro.
Inoltre, il cantiere è interessato da ulteriori sfide riguardanti possibili rinvenimenti di amianto allo stato naturale e di Gas Grisù. Entrambe le casistiche hanno richiesto l’introduzione di specifici protocolli in continuo sviluppo per consentire sempre il massimo livello di sicurezza e di performance lavorativa.
19.02.2017 – Completamento scavo Finestra Cravasco (1.260m)
25.05.2018 – Completamento scavo Camerone di Innesto con le Gallerie Naturali di Valico in direzione Genova e Milano (141m)
19.02.2022 – Completamento scavo Gallerie Naturali di Valico direzione Genova (4.031m).
Scavo: 6.793m
Rivestimento definitivo – Arco Rovescio e Murette: 6.507m
Rivestimento definitivo – Calotte: 6.483m
In corso completamento scavi Galleria di linea in direzione Milano e dei relativi by-pass di collegamento.
In corso completamento rivestimenti definitivi.
